Как и где можно получить копию разрешения на ввод объекта в эксплуатацию

Как и где можно получить копию разрешения на ввод объекта в эксплуатацию (жилого многоквартирного дома), есть ли варианты получения в электронной форме?

Действующее законодательство детально не регламентирует порядок выдачи копии разрешения на строительство третьим лицам, в т.ч. по запросам в электронной форме. По смыслу ст.55 ГрК РФ разрешение на строительство выдается уполномоченным органом (в т.ч. органом местного самоуправления) застройщику, копия разрешения также направляется в орган, осуществляющий государственный строительный надзор. Таким образом, заинтересованное лицо в получении копии разрешения на строительство на основании ФЗ от 02.05.2006 № 59-ФЗ может обратиться в орган местного самоуправления с соответствующим заявлением, обосновав необходимость получения копии данного документа. Данное заявление, также возможно продублировать и направить в орган строительного надзора или застройщику.

Обоснование данной позиции приведено ниже в материалах «Системы Юрист»

Градостроительный кодекс РФ

<…>

«Статья 55. Выдача разрешения на ввод объекта в эксплуатацию

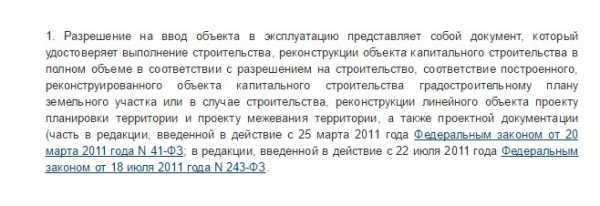

1. Разрешение на ввод объекта в эксплуатацию представляет собой документ, который удостоверяет выполнение строительства, реконструкции объекта капитального строительства в полном объеме в соответствии с разрешением на строительство, соответствие построенного, реконструированного объекта капитального строительства градостроительному плану земельного участка или в случае строительства, реконструкции линейного объекта проекту планировки территории и проекту межевания территории, а также проектной документации.

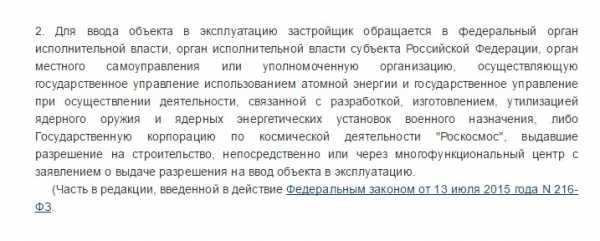

2. Для ввода объекта в эксплуатацию застройщик обращается в федеральный орган исполнительной власти, орган исполнительной власти субъекта Российской Федерации, орган местного самоуправления или уполномоченную организацию, осуществляющую государственное управление использованием атомной энергии и государственное управление при осуществлении деятельности, связанной с разработкой, изготовлением, утилизацией ядерного оружия и ядерных энергетических установок военного назначения, выдавшие разрешение на строительство, непосредственно либо через многофункциональный центр с заявлением о выдаче разрешения на ввод объекта в эксплуатацию.

<…>

9) заключение органа государственного строительного надзора (в случае, если предусмотрено осуществление государственного строительного надзора) о соответствии построенного, реконструированного объекта капитального строительства требованиям технических регламентов и проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов, заключение федерального государственного экологического надзора в случаях, предусмотренных частью 7 статьи 54 настоящего Кодекса;

10) документ, подтверждающий заключение договора обязательного страхования гражданской ответственности владельца опасного объекта за причинение вреда в результате аварии на опасном объекте в соответствии с законодательством Российской Федерации об обязательном страховании гражданской ответственности владельца опасного объекта за причинение вреда в результате аварии на опасном объекте;

11) акт приемки выполненных работ по сохранению объекта культурного наследия, утвержденный соответствующим органом охраны объектов культурного наследия, определенным Федеральным законом от 25 июня 2002 года № 73-ФЗ «Об объектах культурного наследия (памятниках истории и культуры) народов Российской Федерации», при проведении реставрации, консервации, ремонта этого объекта и его приспособления для современного использования.

3.1. Указанные в пунктах 6 и 9 части 3 настоящей статьи документ и заключение должны содержать информацию о нормативных значениях показателей, включенных в состав требований энергетической эффективности объекта капитального строительства, и о фактических значениях таких показателей, определенных в отношении построенного, реконструированного объекта капитального строительства в результате проведенных исследований, замеров, экспертиз, испытаний, а также иную информацию, на основе которой устанавливается соответствие такого объекта требованиям энергетической эффективности и требованиям его оснащенности приборами учета используемых энергетических ресурсов. При строительстве, реконструкции многоквартирного дома заключение органа государственного строительного надзора также должно содержать информацию о классе энергетической эффективности многоквартирного дома, определяемом в соответствии с законодательством об энергосбережении и о повышении энергетической эффективности.

3.2. Документы (их копии или сведения, содержащиеся в них), указанные в пунктах 1, 2, 3 и 9 части 3 настоящей статьи, запрашиваются органами, указанными в части 2 настоящей статьи, в государственных органах, органах местного самоуправления и подведомственных государственным органам или органам местного самоуправления организациях, в распоряжении которых находятся указанные документы, если застройщик не представил указанные документы самостоятельно.

3.3. Документы, указанные в пунктах 1, 4, 5, 6, 7 и 8 части 3 настоящей статьи, направляются заявителем самостоятельно, если указанные документы (их копии или сведения, содержащиеся в них) отсутствуют в распоряжении органов государственной власти, органов местного самоуправления либо подведомственных государственным органам или органам местного самоуправления организаций. Если документы, указанные в настоящей части, находятся в распоряжении органов государственной власти, органов местного самоуправления либо подведомственных государственным органам или органам местного самоуправления организаций, такие документы запрашиваются органом, указанным в части 2 настоящей статьи, в органах и организациях, в распоряжении которых находятся указанные документы, если застройщик не представил указанные документы самостоятельно.

4. Правительством Российской Федерации могут устанавливаться помимо предусмотренных частью 3 настоящей статьи иные документы, необходимые для получения разрешения на ввод объекта в эксплуатацию, в целях получения в полном объеме сведений, необходимых для постановки объекта капитального строительства на государственный учет.

4.1. Для получения разрешения на ввод объекта в эксплуатацию разрешается требовать только указанные в частях 3 и 4 настоящей статьи документы.

5. Орган или уполномоченная организация, осуществляющая государственное управление использованием атомной энергии и государственное управление при осуществлении деятельности, связанной с разработкой, изготовлением, утилизацией ядерного оружия и ядерных энергетических установок военного назначения, выдавшие разрешение на строительство, в течение десяти дней со дня поступления заявления о выдаче разрешения на ввод объекта в эксплуатацию обязаны обеспечить проверку наличия и правильности оформления документов, указанных в части 3 настоящей статьи, осмотр объекта капитального строительства и выдать заявителю разрешение на ввод объекта в эксплуатацию или отказать в выдаче такого разрешения с указанием причин отказа. В ходе осмотра построенного, реконструированного объекта капитального строительства осуществляется проверка соответствия такого объекта требованиям, установленным в разрешении на строительство, градостроительном плане земельного участка или в случае строительства, реконструкции линейного объекта проекте планировки территории и проекте межевания территории, а также требованиям проектной документации, в том числе требованиям энергетической эффективности и требованиям оснащенности объекта капитального строительства приборами учета используемых энергетических ресурсов, за исключением случаев осуществления строительства, реконструкции объекта индивидуального жилищного строительства. В случае, если при строительстве, реконструкции объекта капитального строительства осуществляется государственный строительный надзор, осмотр такого объекта органом, выдавшим разрешение на строительство, не проводится.

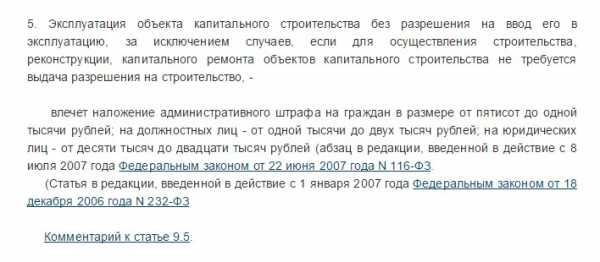

6. Основанием для отказа в выдаче разрешения на ввод объекта в эксплуатацию является:

1) отсутствие документов, указанных в части 3 настоящей статьи;

2) несоответствие объекта капитального строительства требованиям градостроительного плана земельного участка или в случае строительства, реконструкции, капитального ремонта линейного объекта требованиям проекта планировки территории и проекта межевания территории;

3) несоответствие объекта капитального строительства требованиям, установленным в разрешении на строительство;

4) несоответствие параметров построенного, реконструированного объекта капитального строительства проектной документации. Данное основание не применяется в отношении объектов индивидуального жилищного строительства.

6.1. Неполучение (несвоевременное получение) документов, запрошенных в соответствии с частями 3.2 и 3.3 настоящей статьи, не может являться основанием для отказа в выдаче разрешения на ввод объекта в эксплуатацию.

7. Основанием для отказа в выдаче разрешения на ввод объекта в эксплуатацию, кроме указанных в части 6 настоящей статьи оснований, является невыполнение застройщиком требований, предусмотренных частью 18 статьи 51 настоящего Кодекса. В таком случае разрешение на ввод объекта в эксплуатацию выдается только после передачи безвозмездно в федеральный орган исполнительной власти, орган исполнительной власти субъекта Российской Федерации, орган местного самоуправления или уполномоченную организацию, осуществляющую государственное управление использованием атомной энергии и государственное управление при осуществлении деятельности, связанной с разработкой, изготовлением, утилизацией ядерного оружия и ядерных энергетических установок военного назначения, выдавшие разрешение на строительство, сведений о площади, о высоте и количестве этажей планируемого объекта капитального строительства, о сетях инженерно-технического обеспечения, одного экземпляра копии результатов инженерных изысканий и по одному экземпляру копий разделов проектной документации, предусмотренных пунктами 2, 8-10 и 11.1 части 12 статьи 48 настоящегоКодекса, или одного экземпляра копии схемы планировочной организации земельного участка с обозначением места размещения объекта индивидуального жилищного строительства.

8. Отказ в выдаче разрешения на ввод объекта в эксплуатацию может быть оспорен в судебном порядке.

9. Разрешение на ввод объекта в эксплуатацию (за исключением линейного объекта) выдается застройщику в случае, если в федеральный орган исполнительной власти, орган исполнительной власти субъекта Российской Федерации, орган местного самоуправления или уполномоченную организацию, осуществляющую государственное управление использованием атомной энергии и государственное управление при осуществлении деятельности, связанной с разработкой, изготовлением, утилизацией ядерного оружия и ядерных энергетических установок военного назначения, выдавшие разрешение на строительство, передана безвозмездно копия схемы, отображающей расположение построенного, реконструированного объекта капитального строительства, расположение сетей инженерно-технического обеспечения в границах земельного участка и планировочную организацию земельного участка, для размещения такой копии в информационной системе обеспеченияградостроительной деятельности.

10. Разрешение на ввод объекта в эксплуатацию является основанием для постановки на государственный учет построенного объекта капитального строительства, внесения изменений в документы государственного учета реконструированного объекта капитального строительства.

11. В разрешении на ввод объекта в эксплуатацию должны быть отражены сведения об объекте капитального строительства в объеме, необходимом для осуществления его государственного кадастрового учета. Состав таких сведений должен соответствовать установленным в соответствии с Федеральным законом от 24 июля 2007 года № 221-ФЗ «О государственном кадастре недвижимости» требованиям к составу сведений в графической и текстовой частях технического плана.12

11.1. После окончания строительства объекта капитального строительства лицо, осуществляющее строительство, обязано передать застройщику такого объекта результаты инженерных изысканий, проектную документацию, акты освидетельствования работ, конструкций, участков сетей инженерно-технического обеспечения объекта капитального строительства, иную документацию, необходимую для эксплуатации такого объекта.

11.2. При проведении работ по сохранению объекта культурного наследия разрешение на ввод в эксплуатацию такого объекта выдается с учетом особенностей, установленных законодательством Российской Федерации об охране объектов культурного наследия.

12. Форма разрешения на ввод объекта в эксплуатацию устанавливается уполномоченным Правительством Российской Федерации федеральным органом исполнительной власти.

13. В течение трех дней со дня выдачи разрешения на ввод объекта в эксплуатацию орган, выдавший такое разрешение, направляет копию такого разрешения в федеральный орган исполнительной власти, уполномоченный на осуществление государственного строительного надзора, в случае, если выдано разрешение на ввод в эксплуатацию объектов капитального строительства, указанных в пункте 5.1 статьи 6 настоящего Кодекса, или в орган исполнительной власти субъекта Российской Федерации, уполномоченный на осуществление государственного строительного надзора, в случае, если выдано разрешение на ввод в эксплуатацию иных объектов капитального строительства».

Профессиональная справочная система для юристов, в которой вы найдете ответ на любой, даже самый сложный вопрос.
Попробуйте бесплатно

www.law.ru

Где посмотреть разрешение на ввод в эксплуатацию многоквартирного дома?

Ввод в эксплуатацию – что это? Тем, кто не сталкивался со строительством своего жилья или не не покупал квартиру в доме, который только возводят, это словосочетание чаще всего незнакомо. На этом этапе завершается строительство. Все важные работы, указанные в соответствующем проекте, непременно должны быть закончены, иначе застройщик не сможет получить документальное подтверждение. Какие бумаги нужно подготовить для этого? Как узнать, есть ли разрешение на ввод в эксплуатацию многоквартирного дома? Где посмотреть подтверждающие документы? Об этом читайте в этой статье.

Читайте также: Возможно ли разделение лицевого счета в квартире социального найма

Ввод в эксплуатацию МКД

Любое здание, хоть многоквартирный дом, хоть частный, после окончания стройки требует разрешения на ввод в эксплуатацию. Все нюансы этой процедуры прописаны в Градостроительном кодексе РФ. Также у застройщика в обязательном порядке должно быть разрешение на строительство. На основании этой бумаги застройщик может осуществлять строительство, реконструкцию и капремонт. Разрешение на строительство на земельном участке, на который не распространяется действие градостроительного регламента, выдается федеральным органом исполнительной власти, органом исполнительной власти субъекта Российской Федерации или органом местного самоуправления в соответствии с их компетенцией.

Эта процедура довольно сложная, занимает много времени и требует большого количества документов. Но все эти мероприятия вполне оправданны. Ведь в процессе проверяется добросовестность застройщика, качество выполненных работ, а также безопасность новостройки для будущих жильцов. Некоторые покупатели считают, что ввод в эксплуатацию – это практически то же самое, что и передача ключей. Но эти мероприятия различны.

  1. Дату передачи ключей дольщикам строительная компания указывает в договоре. Если она не соответствует действительности, то застройщику приходится выплачивать компенсацию. Поэтому организация всеми силами стремится уложиться в указанный срок.
  2. Дату ввода в эксплуатацию МКД застройщик может менять по своему усмотрению, и он совершенно не обязан уведомлять об этом будущих жильцов. Ведь для получения этого разрешения даже опытным и большим организациям приходится приложить определенные усилия, и в любой момент способны произойти непредвиденные задержки. Между вводом в эксплуатацию и передачей ключей собственникам квартир может пройти от месяца до полугода.

Таким образом, мы видим, что покупателям важно знать именно дату передачи ключей, а время ввода в эксплуатацию для них не так уж существенно.

Какой порядок действий строительной компании для получения разрешения на ввод в эксплуатацию

Чтобы МКД ввести в эксплуатацию, строительная компания должна закончить все работы, которые указаны в проекте. Если хоть какая-то их часть не завершена, разрешение не выдадут. Здание должно соответствовать требованиям, установленным в разрешении на строительство. Передавать ключи и заселять покупателей квартир в подобном случае запрещено, ведь безопасность постройки и наличие нужных коммуникаций никто не может гарантировать без соответствующих проверок.

Стоит обратить внимание, что устройство придомовой территории и внутренняя отделка квартир не входит в условия, которые необходимы для получения разрешения. Эти мероприятия можно провести позже. Что же нужно будет сделать застройщику?

  1. Все работы, которые записаны в проекте, должны быть закончены и описаны в перечне. Особенно важно, чтобы была обеспечена безопасность будущих жильцов и проведены все коммуникации, необходимые для проживания.
  2. Получить техпаспорт и поставить здание на кадастровый учет.
  3. В градостроительном отделе нужно получить почтовый адрес.
  4. После проведения всех коммуникаций (газ, вода, электричество) предстоит получить официальные документы о соответствии всех технических условий.
  5. Также должна быть проведена проверка новостройки, в ходе которой пройдут испытания теплосбережения и вентиляции помещений.

Только соблюдая данные условия, строительная компания может получить разрешение на ввод в эксплуатацию МКД. Дальнейшими действиями застройщика должны быть сбор и подача документов в соответствующие органы.

Перечень необходимых документов

Чтобы в ходе получения разрешения у строительной организации не возникло проблем и неожиданных задержек, стоит тщательно подготовиться к этой процедуре. Необходимо, чтобы условия были выполнены и все нужные документы, все разрешения были подготовлены. Вот список официальных бумаг, которые потребуются в этом случае. Он прописан в Градостроительном кодексе:

  • разрешение на строительство;
  • акт приемки новостроя;
  • официальное заключение от поставщиков ресурсов о выполнении техусловий;
  • документ, в котором есть проект планировки участка;
  • заявление от застройщика;
  • бумаги, которые подтвердят права строительной организации на данный земельный участок;
  • заключение Госкомиссии стройнадзора;
  • план коммуникаций и самого здания на участке;
  • в проектной документации всегда указаны определенные параметры постройки, поэтому потребуется также документы, подтверждающие соответствие МКД проекту.

С чего начать сбор бумаг? Когда строительство подходит к концу, застройщику следует сделать вначале два действия. Специальная комиссия, в состав которой входят экологи, пожарная служба и работники санстанции, проверяет многоэтажку. После этого стройнадзор также осматривает здание и выдает заключение, если все соответствует проекту. Если бумаги в полном порядке и все условия выполнены, то никаких препятствий на получение разрешения не будет.

Как дольщикам проверить наличие разрешения

Информация о введении в эксплуатацию МКД должна быть на сайте строительной компании. Также узнать о том, есть ли соответствующие документы, можно и в той организации, которая выдала разрешение на строительство. Но эта дата для будущих жильцов все равно не так существенна, что мы уже выяснили выше. Главное, знать время передачи ключей, и в этом случае, если застройщик срывает сроки, можно получить компенсацию.

inetjurist.ru

Ввод дома в эксплуатацию: пошаговая инструкция

Для использования построенного/реконструированного сооружения по назначению необходимо получить разрешение на ввод дома в эксплуатацию. Оно подтверждает окончание всех строительных работ, а также соответствие состояния здания требованиям положений Градостроительного кодекса и нормативам.

Как выше было сказано, этот документ подтверждает факт окончания строительных мероприятий на объекте. Объем работ должен соответствовать значениям, указанным в проекте и разрешении на их выполнение.

Статья 10 (в п. 1) ГрК устанавливает, что здания, возведение которых не окончено, считаются объектами незавершенного строительства. Все права на них должны быть зарегистрированы. Причем если строительство многоэтажного сооружения не было завершено, оно не может использоваться по своему назначению. Для этого необходимо осуществить ввод многоквартирного дома в эксплуатацию. И только после получения соответствующих бумаг может проводиться заселение собственников.

Законодательство предписывает также выполнять обследование объекта специальной комиссией, если для сооружения не предусматривается госстройнадзор.

Получение бумаги

Согласно правилам Градостроительного кодекса, а также положениям ФЗ №131, выдача разрешения на реконструкцию/строительство или ввод в эксплуатацию объекта, находящегося в пределах территории городского поселения, осуществляется местной администрацией. Для этого заинтересованный субъект обращается в уполномоченный орган, выдавший ему бумаги на возведение здания.

Заявление и приложения к нему

Градостроительный кодекс устанавливает перечень бумаг, необходимых заявителю, осуществляющему ввод дома в эксплуатацию. Документы, которые должен предоставить субъект, следующие:

  1. Заявление.
  2. Правоустанавливающие бумаги на участок.
  3. Градостроительный план застройки.
  4. Разрешение на строительство.
  5. Акт приемки. Этот документ предоставляется в случае выполнения работ по договору.
  6. Бумага, удостоверяющая соответствие здания требованиям техрегламентов. Она подписывается застройщиком.
  7. Схема расположения сооруженного, отремонтированного или реконструированного здания, а также прилегающих к нему инженерно-технических коммуникаций и планировочная организация территории. Эти документы также подписываются застройщиком.
  8. Бумаги, удостоверяющие соответствие сооружения техусловиям. Они заверяются представителями предприятий, осуществляющих обслуживание инженерно-технических коммуникационных сетей.
  9. Заключение комиссии гостройнадзора (если соответствующая процедура предусмотрена для объекта). В данном документе указывается соответствие здания требованиям проекта и техрегламента, в том числе относительно параметров оснащенности учетными устройствами и энергетической эффективности. Для отдельных объектов дополнительно предоставляется заключение экологической контрольной комиссии.

Обеспечение инженерными коммуникациями

Чтобы осуществить ввод в эксплуатацию жилого дома, необходимо его благоустроить. В первую очередь речь идет о прокладке инженерно-технических сетей. Ввод дома в эксплуатацию осуществляется при наличии готовых к работе систем:

  • Водоснабжения — сооружение должно быть подключено к местной или центральной магистрали. В первом случае это может быть колодец или скважина.
  • Электрообеспечения — должны быть установлены ЛЭП, осуществлено подключение.
  • Канализации — специфика подключения будет зависеть от того, где располагается жилой дом. Ввод эксплуатацию может осуществляться в сельской местности или в черте города. В первом случае, как правило, централизованной канализации нет. К каждому сооружению подходит автономная система. В городе канализация является централизованной.
  • Отопления — выбор системы зависит также от места расположения. Как правило, в пригороде используется газовое, печное, бойлерное отопление.

Немаловажное значение имеет также удобный подъезд к сооружению. Это может быть асфальтовая или гравийная дорога.

ИЖС

Ввод дома в эксплуатацию осуществляется специальной комиссией. Для исключения любых претензий к сооружению следует соблюсти ряд правил. В первую очередь необходимо посетить кадастровую палату по адресу расположения объекта, чтобы вызвать инженера для уточнения существующих границ и фиксации факта возведения постройки. В доме при этом должны уже присутствовать окна, двери, крыша, крыльцо, межэтажные перекрытия.

Чтобы приехала комиссия, необходимо направить заявление в территориальный орган власти. К нему прилагается разрешение на строительство и правоустанавливающие бумаги на участок.

В градостроительный отдел следует предоставить заявление об обследовании, паспорт на сооружение. Последний выдается кадастровым инженером. В исполнительном органе необходимо взять перечень учреждений, с которыми нужно согласовать документацию. К контрольным структурам в частности относят пожарную, газовую, электрическую службу.

Получив одобрение на ввод дома в эксплуатацию, уплатив установленную пошлину за выполнение обследования, все бумаги подают в градостроительную службу.

Важные нюансы

В период ожидания специалистов, которые будут выполнять осмотр и ввод дома в эксплуатацию, целесообразно обратиться в ЕГРП для получения запроса об ограничениях, арестах и сервитутах на участок. При получении кадастрового паспорта необходимо внимательно проверить все данные. В случае обнаружения неточностей либо ошибок следует незамедлительно обратиться к соответствующему должностному лицу. Обязательным для посещения является Комитет по градостроительству и архитектуре. В этот орган предоставляются:

  1. Правоустанавливающие документы на участок.
  2. Выписка из ЕГРП об отсутствии ограничений, арестов, сервитута.
  3. Разрешение на строительство.
  4. Схема расположения объектов на участке на момент обращения.
  5. Проект.

После получения всех согласованных документов необходимо пойти в местную администрацию. Там пишется заявление. После этого нужно снова отправиться в градостроительный отдел. Здесь следует написать окончательное заявление о вводе в эксплуатацию сооружения.

Если после проверки поданных бумаг не будет обнаружено недочетов и ошибок, через месяц можно забрать акт. После этого все документы сдаются в БТИ.

Упрощенный вариант

Суть этого подхода в простоте подготовительного этапа. Такой порядок не предполагает надзора за строительством. Нет необходимости согласовывать пакет бумаг с разными структурами. Перечень документов для упрощенного и обычного ввода в эксплуатацию одинаковый.

Заинтересованному лицу также необходимо посетить градостроительный отдел в местной администрации. Все собранные документы передаются соответствующим служащим. Они их проверяют, а затем через месяц выносят решение. Заявление будет удовлетворено, если в соответствии с документацией сооружение будет построено и подключено к инженерным сетям.

Чтобы удостовериться в этом, представители власти приезжают на участок и обследуют его. Составленного по результатам осмотра акта будет достаточно для ввода сооружения в эксплуатацию.

Нормативная база

В соответствии со статьей 48 (п. 3) ГрК, для осуществления строительных работ или мероприятий по реконструкции нет необходимости разрабатывать и согласовывать проект. Статья 54 Кодекса предусматривает случаи, в которых госстройнадзор не обязателен.

В частности, он не выполняется в отношении объектов ИЖС. Градостроительный кодекс, в статье 8 (п. 4), устанавливает возможность проведения упрощенной процедуры ввода сооружения в эксплуатацию. В этой же норме разъясняются особенности получения необходимой документации. При возведении здания с нуля необходим кадастровый план и бумаги на участок. В последних должны присутствовать характеристики надела.

Заключение

Процесс ввода сооружения в эксплуатацию достаточно трудоемкий и занимает определенное время. Сложности могут возникнуть на этапе согласования бумаг с контрольными службами.

Чтобы ввести дом в эксплуатацию, потребуются справки о соответствии сооружения санитарным, строительным, экологическим нормам. Эти бумаги подписываются инженером, ответственным за строительство. Обязательным документом является справка о соответствии пожарным нормам.

Упрощенный порядок избавляет заинтересованного субъекта от многочисленных походов в контрольные организации. Однако в любом случае обследование сооружения должно быть проведено представителями местной администрации.

Особое внимание уделяется оснащенности здания инженерно-техническими коммуникациями. В доме должно быть водо-, электроснабжение, канализация, подключен газ (если он есть). После ввода дома эксплуатацию можно осуществлять в нормальном режиме. Владельцу при этом необходимо зарегистрировать права на здание. Получив свидетельство, собственник может осуществлять с сооружением любые законные сделки.

fb.ru

Разрешение на ввод в эксплуатацию индивидуального дома

Разрешение на ввод в эксплуатацию индивидуального дома — это завершающая стадия реконструкции или возведения объекта недвижимости. Наличие такой бумаги подтверждает, что работы по строительству (восстановлению) полностью завершены, а само здание соответствует проектной документации, действующим нормам, требованиям и стандартам. В 2017 году оформление разрешения на ввод в эксплуатацию частного дома требуется в следующих случаях:

  • Чтобы зарегистрировать право собственности жильем в Россреестре.
  • Чтобы узаконить объект после строительства или внесения значительных изменений.

Иными словами, после завершения строительства здания или внесения в конструкцию изменений требуется зарегистрировать его в Росреестре. Без проведения такой процедуры хозяин не сможет осуществлять с объектом какие-либо действия — дарить, завещать, продавать, использовать в роли залога и так далее. Ниже рассмотрим, как оформить разрешение, какие документы для этого потребуются, и что в этом отношении говорит законодатлельство.

Содержание страницы:

Как получить разрешение на ввод в эксплуатацию индивидуального жилого дома?

Перед выполнением  работ важно убедиться, что готовое или реконструированное здание отвечает определенным характеристикам (требованиям) и имеет полный набор коммуникаций:

  • К зданию предусмотрен подъезд — заасфальтированная или грунтовая дорога.
  • Подведено электричество (к дому подходит линия 220 или 380 В).
  • Имеется водопровод — открыт доступ к скважине (колодцу) или имеется подключение к центральной подаче воды.
  • Предусмотрена отопительная система.
  • Подключена канализация. Несмотря на отсутствие в объекте ИЖС подключения с общегородской сети, владелец должен предусмотреть сточную яму, отвечающую санитарным и гигиеническим требованиям.
  • Имеются двери, окна, перекрытия между этажами и крыльцо.

Готовность здания определяет комиссии, состоящая из специалистов в своей сфере. По завершении проверки выносится заключение.

Что касается оформления разрешения, в каждой местной администрации имеется индивидуальный подход. С другой стороны, получение разрешения на ввод объекта ИЖС проходит с учетом общепринятых нормативных актов, а также документов, установленных муниципальными или городскими властями. Чтобы исключить потери времени при получении разрешения, стоит обратиться в местные органы и уточнить их требования в вопросе получения разрешения.

Несмотря на некоторые различия в подходах и требуемому пакету бумаг, общий подход в вопросе оформления разрешения на ввод остается неизменным. Алгоритм следующий:

  • После окончания строительства владелец ИЖС направляется в местный орган власти и заполняет заявление на ввод сооружения в эксплуатацию.
  • Заявитель уточняет условия оформления и требования к пакету бумаг, которые требуется передать для положительного решения.
  • Указывается информация по проекту и адрес нахождения земельного участка (в том числе его назначение).
  • Вместе с заявлением передается пакет бумаг (его рассмотрим ниже).

Законодательство

Ввод объекта ИЖС осуществляется с учетом действующего в России законодательства. Здесь за основу берутся следующие документы:

  • ФЗ №112. В нем прописан порядок и правила регистрации права на недвижимость.
  • Правила и нормы, касающиеся эксплуатации ИЖС, под номером 170.
  • ГрК РФ (ст. 8, п.4).
  • ГК РФ (ст. 55).

В упомянутом законе и правилах отмечается перечень бумаг, которые выступают основанием для признания перехода объекта из состояния строящегося объекта в категорию здания, введенного в работу.

Необходимые документы

В ГК РФ (ст. 55) прописано, что вместе с заявлением для получения разрешения на ввод ИЖС требуется передача следующего пакета бумаг:

  • Документа (любого), который бы подтверждал право заявителя на земельный надел, где возведено сооружение. К этой категории относится свидетельство о получении земли или договор купли-продажи.
  • План участка (оформлением и предоставлением занимаются органы местного управления).
  • Акт приема сооружения (правила его оформления рассмотрены ниже).
  • Технический план, в котором должна быть подпись инженера (работника кадастрового отдела).
  • Бумаги, свидетельствующие о соответствии здания действующим требованиям и техническим нормам. Такой документ выдается строительной организацией.
  • План-схема, в котором указывается список технических коммуникаций и сооружений.
  • Заключение, полученное в органе госнадзора. Документ, необходимый для подтверждения соответствия готового объекта всем нормам. Он обязателен, если строительство объекта ИЖС проходит под контролем госнадзора.
  • Бумаги на объект недвижимости.

Порядок сдачи дома в эксплуатацию

Процесс ввода в эксплуатацию ИЖС — процедура, которая может проводиться только хозяином объекта. Владельцем считается лицо, которое оформило разрешение на строительство здания. При этом сам объект должен быть завершен и иметь все необходимые элементы, о которых упоминалось выше (двери, окна, крышу, коммуникации и так далее).

Как только документы собраны, требуется передать в территориальный орган администрации заявку на вызов комиссии. В согласованный между сторонами день комиссия приходит к объекту ИЖС и осматривает его на факт соответствия действующим требованиям. Результатом проверки является оформление акта, который в дальнейшем используется для приемки дома. Рассмотрение бумаг — задача, которая поручается и осуществляется сотрудником строительной или архитектурной службы органа местного управления. В некоторых регионах могут проводиться дополнительные осмотры готовых объектов.

Предоставление разрешения на ввод осуществляется в сроки, которые оговорены на законодательном уровне. Чаще всего этот период не превышает десяти суток. Муниципальные органы могут отказать в выдаче разрешения, если сооружение не соответствует требованиям. При этом уполномоченные органы должны указать причины принятого решения. Если владелец не согласен с таким развитием событий, он вправе оспорить заключение через судебный орган. Чаще всего проблему можно решить посредством исправления ошибок, указанных в отказе, а после — повторной подачи заявки на получение разрешения. Если процедура проходит успешно, заявитель получает разрешение, а также переданный ранее технический план на готовое сооружение.

Акт ввода

Оформление акта ввода здания в эксплуатацию — прерогатива специальной комиссии, состоящей из специалистов в своей сфере. Чтобы исключить проблемы и претензии со стороны проверяющих органов, стоит учесть несколько простых правил:

  • Для начала посетите кадастровую палату, находящуюся по адресу сооружения. В этой организации стоит найти инженера и воспользоваться его услугами в сфере уточнения действующих границ земельного надела и закрепления факта строительства объекта ИЖС. На этот момент здание должно быть полностью завершено. Наличие крыльца, крыши, дверей, перекрытий, окон и других атрибутов обязательно.
  • После этого подайте заявление в территориальный орган управления, а к нему приложите разрешение на возведение объекта и бумаги, подтверждающие право строительства.
  • В градостроительный отдел передайте заявление по обследованию, а также технический паспорт на объект (оформляется и предоставляется кадастровым инженером).
  • В органе исполнительной власти уточните список организаций, в которые стоит обратиться для согласования собранной документации. Как правило, речь идет о посещении газовой, пожарной, электрической и других служб.
  • Получите одобрение на ввод здания в эксплуатацию, после чего заплатите положенную пошлину за обследование объекта и передайте бумаги в градостроительный орган.

Акт ввода в эксплуатацию — документ, который выдается только при наличии подписей каждого из членов комиссии, принимающего участие в осмотре. Если у любого из членов имеется персональное мнение, он оформляет свое заключение, где указывает имеющиеся недоделки и дефекты, требующие исправления. Далее комиссия определяет сроки, в течение которых выявленные проблемы должны быть устранены. Как только владелец выполняет возложенные на него требования, проверка объекта ИЖС производится повторно.

Подписанный акт ввода подается на утверждение главе архитектурного комитета, который ставит подпись собственноручно или передает это полномочие своему заместителю. Решение комиссии по приемке можно обнародовать через судебный орган. Сам акт представляет собой официальный документ, который составляется на специальном бланке государственного образца. В нем содержится следующая информация:

  • Состав комиссии с перечнем специалистов, принимающих участие в процессе приемки объекта ИЖС. Все члены проверки ставят свои подписи под документом, удостоверяя этим персональную ответственность за состояние готового к вводу в работу здания.
  • Дата выполнения проверки.
  • Местонахождения сооружения.
  • Характер здания (хозяйственный, административный или жилой объект).
  • Структурные элементы постройки. Этот раздел означает, что участники осмотра (члены комиссии) отвечают не только за все здание в целом, но и за каждый его элемент по отдельности.

Как узаконить самострой?

Термин «самострой» носит сленговый характер, но владелец такого объекта несет полную ответственность с учетом действующего законодательства. Суть самостроя в правовом секторе сводится к тому, что готовый объект не прошел проверку государственной комиссией, и нет людей, готовых гарантировать безопасность его эксплуатации. Также имеется риск нарушения прав других субъектов.

Хозяин построенного без разрешения объекта не имеет никаких прав по отношению к зданию — ему запрещено продавать, завещать, передавать или выполнять другие законные действия с недвижимостью. Кроме того, такое жилье могут в любой момент снести, а земельный надел, на котором оно возведено, конфисковать с учетом требований законодательства.

Если объект построен с учетом норм и правил, его можно легализовать, но для этого придется пройти ряд процедур по сбору документов, их передаче в уполномоченные органы и согласования всех вопросов. Как правило, процесс перевода самостроя в законный объект проходит двумя способами:

  • С привлечением судебного органа. В этом случае владелец должен доказать суду, что готовое здание соответствует нормам и требованием СНиП и не несет опасности для здоровья и жизни людей, а также не нарушает права третьих лиц.
  • В административном порядке. Это упрощенный вариант, который подходит для объектов, находящихся на садовых и земельных участках.

Разрешение на ввод ИЖС передается заявителю следующими способами:

  • Отдается в руки лично при посещении муниципалитета.
  • Направляется почтой на адрес проживания, который прописан в оставленном запросе.
  • Пересылается в электронной форме на почтовый ящик. Этот вариант выбирается в случае, если подача заявки происходит через Интернет (на сайте госуслуг).

stroimprosto-msk.ru

Как получить разрешение на ввод в эксплуатацию жилого дома? :: BusinessMan.ru

В качестве одного из субъектов капстроительства, в соответствии с Градостроительным кодексом, выступает застройщик. Это лицо обеспечивает на территории, принадлежащей ему по праву аренды либо собственности реконструкцию, возведение, ремонт объекта. Чтобы построить жилой дом, застройщик должен получить соответствующее разрешение. Его форма утверждена правительственным постановлением № 698. После завершения строительства осуществляется сдача жилого дома в эксплуатацию. Рассмотрим далее, как это происходит.

Разрешение на ввод в эксплуатацию жилого дома

Этот документ удостоверяет факт исполнения работ. Их объем должен совпадать с проектом и сведениями, указанными в разрешении на строительство. Согласно ст. 1, п. 10 ГрК, сооружения, здания, возведение которых не окончено, выступают как объекты незавершенного строительства. Права на них, по ст. 130, 131 ГК, подлежат государственной регистрации. Незавершенные многоквартирные жилые дома не могут быть признаны пригодными для заселения. В буквальном смысле это означает, что данные объекты являются самостоятельными, однако разделение их не допускается до получения соответствующего разрешения. Квартиры же выступают в качестве выделенных частей сооружения. До момента получения разрешения не допускается заселение в помещения и использование их по назначению. Завершенные многоквартирные жилые дома должны быть обследованы специально созданной комиссией, если для них не предусмотрен госнадзор.

Получение разрешения

Согласно ст. 8, п. 3, подп. 5 ГрК, ст. 16, п. 1, подп. 26 ФЗ № 131, выдача документов на реконструкцию, строительство и ввод в эксплуатацию жилого дома, расположенного в пределах городской территории, относится к ведению местной администрации. Застройщику следует обратиться в орган, где им было получено разрешение на возведение сооружения. В ГрК предусмотрен перечень документов на многоквартирные жилые дома, которые следует приложить к заявлению.

Список бумаг

К заявлению о выдаче разрешения на ввод в эксплуатацию жилого дома следует приложить:

  1. Правоустанавливающую документацию на участок земли.
  2. Градостроительный план территории застройки.
  3. Разрешение на возведение сооружения.
  4. Акт приема объекта капстроительства (при выполнении реконструкции, строительства, капремонта по договору).
  5. Документ, которым подтверждается соответствие сооружения требованиям техрегламентов, подписанный застройщиком.
  6. Схему расположения реконструированного, сооруженного, отремонтированного здания, инженерно-технических сетей, планировочную организацию участка земли. Данные бумаги должны быть подписаны застройщиком.
  7. Документацию, подтверждающую соответствие объекта техусловиям и подписанную представителями предприятия по обслуживанию и эксплуатации инженерно-технических сетей.
  8. Заключение органа госстройнадзора (если надзор предусмотрен для здания). В этом документе должно быть указано соответствие сооружения требованиям техрегламентов и проекта, в том числе параметрам энергетической эффективности и оснащенности объекта приборами учета энергоресурсов. В некоторых случаях необходимо и заключение органа экологического контроля.

Осмотр сооружения

В десятидневный срок с момента поступления соответствующего заявления и приложенных к нему документов уполномоченный орган осуществляет проверку предоставленных сведений. В ходе нее проводится осмотр реконструированного, построенного либо отремонтированного здания специальной комиссией. По результатам обследования составляется акт. На его основании оформляется документ на ввод в эксплуатацию жилого дома.

В случае, если для сооружения предусмотрен строительный надзор, осмотр комиссией не осуществляется. При наличии дефектов, несоответствий, а также если выполнен не весь объем работ, это указывается в акте — заключении комиссии. Застройщику дается определенный период на устранение недостатков. В заключении комиссия указывает вид и характер несоответствия, дает рекомендации по их ликвидации. После устранения дефектов застройщик повторно обращается в уполномоченную инстанцию. В ходе проверки также осуществляется пробный запуск объекта, инженерно-технических сетей.

Регистрация

В ГрК указано, что разрешение на ввод в эксплуатацию жилого дома выступает в качестве основания для внесения изменений в документацию госучета реконструированного объекта и постановки на учет сооруженного здания. После проверки всех предоставленных сведений, проведения осмотра, устранения недостатков (при их наличии) недвижимость регистрируется в установленном законодательством порядке. Застройщик получает соответствующее разрешение. С этого момента реконструированный, сооруженный либо отремонтированный объект считается введенным в эксплуатацию.

businessman.ru

Разрешение на ввод объекта в эксплуатацию: оформление заявления-перечень документов

Всем привет! Недавно я вам рассказывал как оформлять разрешение на строительство, а сегодня познакомлю вас с разрешением на ввод объекта в эксплуатацию.

Без этого документа вы не сможете оформить в собственность построенный объект, ну если это только не объект индивидуального жилого дома. Его можно пока оформить по упрощенной схеме не оформляя разрешение на ввод.

Что это такое

Определение приведено в ч. 1 ст. 55 ГрК РФ:

Разрешение на ввод это практически последний документ касаемо строительства. Дальше только оформление права собственности. После получения данного документа вы смело можете приступать к эксплуатации объекта.

А если вы начнете эксплуатировать объект до получения разрешения на ввод, то вам грозит административное наказание согласно ч. 5 ст. 9.5 КоАП РФ:

Как оформить

Давайте сперва разберемся кто выдает этот документ. А для этого нам необходимо обратиться к ч. 2 ст. 55 ГрК РФ:

В основном разрешение на ввод объекта в эксплуатацию выдает тот же орган, который выдавал вам ранее разрешение на строительство.

К кому обратиться мы определились, а теперь разберем какие документы необходимо приготовить.

Для оформления документа необходимо собрать определенный перечень бумаг, а именно:

Для увеличения нажмите на картинку

  • Самое первое это оформление заявления по форме. Бланк заявления вы можете скачать в конце статьи.
  • Второе это бумаги на земельный участок. Это либо договор аренды, либо право собственности.
  • Третье это ГПЗУ, либо ППТ или ПМТ. Про градостроительный план земельного участка, проект планировки территории и проект межевания территории я писал  уже на блоге. Для этого перейдите по ссылкам и ознакомьтесь со статьями.
  • Четвертое это разрешение на строительство. Об этом я тоже писал, вот статья «Что такое разрешение на строительство и как его оформить, продлить, внести изменения».
  • Пятое это акт приемки объекта капитального строительства. О нем я тоже писал вот в этой статье «Пример оформленного акта приемки законченного строительством объекта».
  • Шестое это документы, подтверждающие соответствие построенного, реконструированного объекта капитального строительства техническим условиям и подписанные представителями организаций, осуществляющими эксплуатацию сетей инженерно-технического обеспечения (при их наличии) (документ представляется заявителем самостоятельно).
  • Седьмое и восьмое это документы, которые я рассмотрел в статье «Пример оформленного акта о соответствии построенного объекта требованиям техрегламентов и проектной документации».
  • Девятое это схема отображающая расположение построенного, реконструированного объекта капитального строительства, расположение сетей инженерно-технического обеспечения в границах земельного участка и планировочную организацию земельного участка и подписанная лицом, осуществляющим строительство (лицом, осуществляющим строительство, и застройщиком или техническим заказчиком в случае осуществления строительства, реконструкции на основании договора), за исключением случаев строительства, реконструкции линейного объекта (документ представляется заявителем самостоятельно).
  • Десятое это заключение от органа ГСН. Про этот документ вы можете почитать вот в этой статье «Заключение о соответствии построенного — что это такое и как его получить».
  • Одиннадцатое это специальный документ, о котором я говорил в недавней статье «Документ, подтверждающий заключение договора обязательного страхования гражданской ответственности владельца опасного объекта».
  •  Двенадцатое это технический план объекта.
  • О тринадцатом документе вы можете прочитать в статье «Кто выдает разрешение на строительство если Вы собрались реконструировать памятник культурного наследия».

Ну вот мы и разобрались какие документы нужны для оформления разрешения на ввод. Более подробно можете ознакомиться с перечнем в ч. 3 ст. 55 ГрК РФ.

Документы, указанные в пунктах 2, 3, 4 и 10 данной статьи можно не предоставлять. Орган выдающий разрешение их должен запрашивать самостоятельно в подведомственных органах.

Следует отметить, что есть одна особенность, которая указана в ч. 4 ст. 55 ГрК РФ:

Как раз в тринадцатом пункте в статье приведен данный пример иного документа.

Отказ в выдаче документа может быть вынесен на основании ч. 6  и ч. 7 ст. 55 ГрК РФ. Но отказ вы может оспорить в судебном порядке если он вынесен в не соответствии требований ч.6 и 7 ст. 55 ГрК РФ.

Скачать бесплатно:

  1. Бланк заявления на выдачу разрешения на ввод объекта капитального строительства в эксплуатацию.
  2. Образец заявление на получение разрешения на ввод объекта в эксплуатацию.
  3. Перечень необходимой документации для получения разрешения на ввод объекта в эксплуатацию.
  4. Градостроительный кодекс Российской Федерации №190-ФЗ от 29.12.2004.

Друзья, подписывайтесь на блог, делитесь статьей в комментариях — для меня это очень важно!

P.p.s. Друзья, хочу Вам также порекомендовать «Генератор исполнительной документации — Генератор-ИД» от сайта ispolnitelnaya.com. Программа настолько простая и действенная, что сэкономит кучу времени. Всем советую ознакомиться!!!

stroykalife.ru

Ввод в эксплуатацию ИЖС 2018

Земельный участок для ИЖС используется для строительства жилого дома. По закону начать строительство необходимо в течение 3 лет после оформления участка в собственность. Если этого не сделать, грозит административное наказание за нецелевое использование участка.

На протяжении всего строительства необходимо получать и оформлять сопутствующую документацию, начиная от разрешения на строительство, заканчивая разрешением на ввод в эксплуатацию. Без этих документов невозможно зарегистрировать жилую постройку в Росреестре и, в конечном итоге, прописаться в этом доме.

По сути, само завершение строительства не является последним этапом. Постройку необходимо показать специалистам, которые утвердят соответствие дома строительным и инженерным нормам.

После того, как утвердят его принятие в эксплуатацию, им можно начинать пользоваться. Любое здание используется только после его принятия.

Общие сведения

Получение разрешения на ввод объекта ИЖС в эксплуатацию относится к ИРД, то есть исходно-разрешительной документации. Она выдается уполномоченной организацией в течение всего строительства и является обязательной.

Перечень ИРД состоит из не менее, чем семи пунктов, туда входят документы от разрешения на строительство до разрешения на ввод.

ИРД-документацию отличает одна общая черта: содержание бумаг не является продуктом творчества, она показывает соответствие одних документов другим.

Разрешение на ввод объекта в эксплуатацию — это документ, который ставит точку в вопросе выполнения строительства (или реконструкции) жилого дома на участке ИЖС. Эта бумага фиксирует соответствие объекта разрешению на строительство и проектной документации.

Законодательная база

Правовая основа этого документа заключается в одной из статей Градостроительного кодекса России (ГрК РФ) от 2004 года.

До 1 марта 2018 года согласно  ФЗ РФ №191 не потребуется получать такое разрешение. Требовать предоставления этого документа до указанного срока также не стоит.

Согласно статье 55 ГрК РФ разрешением можно считать документ, который подтвердит окончательное выполнение строительства любого капитального сооружения. В нем содержится информация, идентичная сведениям в проектной документации. Сооружение должно не только отвечать строительным канонам, но и соответствовать разрешенному использованию.

В этой же статье регламентируется место и форма обращения застройщика в администрацию одного из субъектов РФ, где расположен земельный участок.

В пункте 3 перечисляются бумаги, которые потребуются для выдачи разрешения и возможности предоставления документов в электронном виде. Необходимость направлять документы в электронном виде рассматривается также в Постановлении Правительства от июля 2018 года.

Ввод в эксплуатацию ИЖС

Ввод в эксплуатацию ИЖС происходит при помощи специальной комиссии. Нужно соблюсти несколько правил для того, чтобы объект был принят.

Для ввода надо не только построить дом, но также его благоустроить. Во-первых, нужно позаботиться о коммуникациях.

Перечислим системы, которые должны быть проложены к дому:

  1. Отопление. Зависит от того, где расположен участок. В некоторых районах сельской местности не подведен газопровод. В этом случае отопление будет осуществляться при помощи электрических обогревателей или дровяных печей.
  2. Водоснабжение. Вода должна поступать из своего колодца (скважины) или центрального водопровода. Необходимо заранее позаботиться об этом.
  3. Электричество. Обеспечение электричеством должно быть непосредственно рядом с домом. Или разводка должна быть окончательно проведена по дому.
  4. Канализация. Устанавливается, в основном, в городской черте, где она централизована и есть возможность к ней подключиться. В сельской местности такой возможности нет и к каждому дому возможно подведение автономной системы.

В доме должны быть устранены любые недоделки: вставлены окна, двери, настелена крыша, выполнены перекрытия. Принятие носит заявительный характер. Это значит, что пока вы не напишете заявление в местную администрацию, комиссия не будет оформлять разрешение на ввод в эксплуатацию.

Разрешение

Разрешение на ввод в эксплуатацию представляет собой единую форму документа, которая была утверждена Приказом Минстроя № 117 от 2015 года. Это значит, что по внешнему виду и по структуре разрешение будет одинаково в любых регионах.

Но чтобы прибыла комиссия и утвердила объект, нужно написать заявление, которое не имеет единой формы. Местные администрации утверждают ее самостоятельно. Здесь же получается список организаций, где нужно еще согласовать документы, такие, как газовая, пожарная служба и другие.

Документы

Заявитель должен собрать следующие бумаги:

  • Заявка.
  • Паспорт и его копия.
  • Правоустанавливающие документы на участок. Ими являются: договор купли-продажи, завещание, дарение, Постановления местных органов власти о выделении участка.
  • Градостроительный план надела.
  • Разрешение на строительство.
  • Акт приемки, если был строительный подряд.
  • Бумага, которая подтверждает соответствие дома требованиям техрегламентов.
  • Подписанный документ, который подтверждает соответствие объекта недвижимости техусловиям инженерно-технического обеспечения.
  • Схема. На ней отображается дом, границы участка и расположение инженерно-технических сетей.
  • Техплан, который готовит и заверяет кадастровый инженер.

Перечень документов указан в статье 55 п.3 ГрК РФ.

Порядок действий

Нужно придерживаться следующего алгоритма при получении разрешения на ввод:

  1. Подготовить пакет документов. К заявлению прикладывается пакет документов, указанных выше.
  2. Обращение в уполномоченный орган. Прежде всего нужно выяснить, что это за орган. Обычно это комитет при местной администрации. Документы подаются при личном посещении или через портал Госуслуг.
  3. Осмотр. Не всегда осуществляется.
  4. Получение документа. После подачи заявки проходит не больше десяти дней. Специалисты в течение этого времени решают соответствует ли документ Градостроительному кодексу.

Разрешение на ввод объекта в эксплуатацию может быть выдано в нескольких вариантах:

  • лично, при посещении: в бумажном виде с подписью и печатью;
  • выслано по почте: также на бумажном носителе;
  • электронным документом после заявки на Госуслугах.

Отказ о выдаче должен быть обязательно письменно мотивирован. Общей причиной отказа можно назвать несоответствие объекта, нарушение закона.

Требования к объектам

Перед тем, как обращаться с заявлением, необходимо, чтобы дом отвечал всем требованиям:

  1. К помещению. Дом должен иметь отделку, окна и двери, все размеры, предусмотренные СНИПом, должны соблюдаться.
  2. Перекрытия, полы и потолки. В помещениях должны быть установлены перекрытия, настелен пол. На кухне, в ванной комнате потолок должен иметь отделку.
  3. Инженерные системы. Дом должен иметь систему отопления, электричество. Такие инженерные сети нужно подсоединить до сдачи дома.

Ввод в эксплуатацию жилого дома — непростая процедура, но она должна быть выполнена. Мотивацией к ее выполнению послужит не только государственная регистрация строения, но и законная прописка в новом доме.
