Акт приемки выполненных работ — документ, заключаемый между заказчиком и исполнителем. Его оформление необходимо во всех случаях, когда производится передача выполненных по договору объектов от исполнителя к заказчику.

Заключение подобного акта — важный момент деловых отношений, поскольку с его помощью обосновываются затраты заказчика на произведенные работы, а также определяется качество выполненных работ и их соответствие определенным требованиям.

Для чего нужен акт приемки выполненных работ

В акте приемки выполненных работ указываются все пункты, оговоренные устно

Исходя из постановлений ГК РФ, подрядчик и заказчик должны совместно осмотреть принятый к исполнению объект. В случае наличия различных недочетов, изъянов и других несоответствий в принимаемой работе, заказчик должен сообщить об этом исполнителю.

Также эти замечания подлежат отметке в акте выполненных работ. Устранение всех выявленных в этом случае недостатков возлагается на исполнителя.

Акт приемки содержит всю важную информацию о выполненных исполнителем работах. В частности, в нем отмечают сроки выполнения работ и указывают их материальную стоимость. Акт приемки оформляется после завершения работы исполнителя. В некотором смысле, этот документ играет роль отчета.

Неспроста акт приемки выполненных работ — весомый документ. Стороны могут использовать его для защиты своих прав в суде. Так, если заказчик не производит оплату, указанную в оформленном акте, исполнитель может обратиться в судебный орган и восстановить справедливость. Акт выполненных работ, который был подписан сторонами — это весомое доказательство невиновности одной из них.

Акт приемки выполненных работ — важный документ, оформлением которого подтверждают сдачу-прием произведенной работы. Кроме прочего, документ содержит информацию о ее стоимости и нередко играет большую роль в защите прав сторон во время судебного разбирательства.

Когда следует составлять акт приемки выполненных работ

Акт приемки выполненных работ: образец

Акт приемки может быть составлен не только после произведения работы в полном объеме, но и после завершения определенных ее этапов. Во втором случае, после того как будет принят определенный этап работ, ответственным за различные дефекты, которые возникли не по вине исполнителя, считается заказчик, подписавший документ приемки.

Документ разделяют на две части — вводную и основную. В первой должно быть отображено на каком основании составляется документ, а во второй — проводится описание исполненных работ со всеми необходимыми подробностями.

Точное название акта необходимо определить на этапе заключения договора. Приемлемыми названиями могут быть «акт приемки выполненных работ» или просто «акт выполненных работ», либо иные названия, содержащие в себе слова «приемки», «сдачи» и т.п. Выбранная формулировка, должна упоминаться в таком же варианте по всему тексту договора, а после — и в самом текста акте приемки.

Порядок приемки выполненных работ, включая временные рамки, когда будет производиться этот процесс, определяется между сторонами путем соглашения и указываются в договоре. Документ составляется в двух экземплярах, каждый из которых заверяется сторонами или же их представителями. Один экземпляр будет передан исполнителю, а второй — у заказчику.

Если в процессе приема выполненных работ заказчиком будут обнаружены дефекты и недостатки в работе исполнителя, которые нельзя устранить и которые препятствуют эксплуатации объекта в дальнейшем, он имеет право не подписывать акт. При этом все дефекты фиксируются в заполняемом документе.

Акт составляется после завершения работы или определенного ее этапа исполнителем. Документ должен быть оформлен в двух экземплярах.

Как составить акт приемки выполненных работ

Акт приемки выполненных работ составляется в произвольной форме

Акт должен быть составлен во время приема работ практически всех видов. В общем случае он не имеет какой-то определенной формы, но должен содержать всю обязательную информацию. Роль исключения играют строительно-монтажные работы, для оформления приемки которых используется специальная форма.

Следует отметить, что ответственность за неправильно оформленный документ возлагается на руководителя организации. В соответствии с законодательством, в этом случае ему придется заплатить штраф. Поэтому своевременное и грамотное оформление акта — важное условие нормальных деловых отношений между исполнителем и заказчиком.

Наложение штрафа связано с тем, что при неправильной отметке затрат в акте, искажается их состав, поскольку дата, обозначенная в документе, имеет отношение к определенному отчетному периоду исполненных работ. Вследствие несвоевременного отображения количества затраченных средств повышается или понижается налог на прибыль в указанный период, отмеченный в документе.

Поэтому составление акта приемки выполненных работ выполняется в строгом соответствии со всеми установленными законом нормами. В большинстве случаев в акте должна отображаться следующая информация:

  • данные о сторонах договора
  • данные о заключении сотрудничества (в соответствии с договором подряда)
  • объем работ, которые должны быть выполнены исполнителем
  • время, отведенное на выполнение работ
  • соответствие выполненных работ по качеству и количеству
  • денежные затраты и их обоснование
  • сумма, выплачиваемая исполнителю за проведенные работы

Во многих случаях, перечень произведенных работ в акте отображается в виде таблицы. Это делает их понятнее, позволяет подробнее отображать содержание и величину произведенной работы. Если к договору прилагаются спецификации выполняемых работ, рекомендуется вносить их в акт не изменяя.

Денежные суммы следует вносить прописью, а копейки — цифрами. Принято включать в акт упоминание о том, что принимаемая работа выполнена в соответствии со сроком и объемом, и что претензий к исполнителю нет. Подписи должностных лиц следует заверить соответствующими печатями.

Составление акта — важный момент, особенное внимание которому должен уделить заказчик. В соответствии с законодательством, именно заказчик отвечает за правильность составления документа.

Акт приемки выполненных работ — документ, составляемый при передаче объекта от исполнителя, работавшего с ним, к заказчику. Документ должен составляться строго по требованиям и содержать в себе всю необходимую информацию. Оформляется два экземпляра акта приемки — это позволит сторонам использовать их, если возникнет необходимость защиты собственных прав.

Как составляется акт сдачи-приемки выполненных работ, вы можете узнать и из видеоматериала:

Заметили ошибку? Выделите ее и нажмите Ctrl+Enter, чтобы сообщить нам.

Поделиться

ВКонтакте

Класс

WhatsApp

Telegram



juristpomog.com

Кто составляет акт выполненных работ

Акт выполненных работ-услуг

Заказчик может не подписывать акт только в том случае, если Исполнитель нарушил условия и требования по основному договору. Если стороны не смогут найти компромисс, тогда акт выполненных работ считается аргументом для возбуждения судебного разбирательства.

Пример акта выполненных работ: описание, виды и правила составления документа

  1. КС-2. Она непосредственно отражает только сам факт выполнения данного вида работ. Причем каждое предприятие может самостоятельно разработать для себя форму такого документа, максимально удобную для заполнения.
  2. КС-3 – это, по сути, справка о затратах и стоимости выполненных исполнителем работ. Она предназначена для проведения бухгалтерских операций и учета налогов.

Онлайн журнал для бухгалтера

  1. По выполнению работ исполнитель должен представить нанимателю или лицу его заменяющему акт в двух экземплярах.
  2. На прием услуг или работ, проверку качества и полноты их оказания заказчику выделяется три дня.
  3. При наличии причин для отказа приема работ клиент должен в течение трехдневного срока заявить о них и мотивировать свое решение.
  4. Свои возражения по поводу качества заказчик имеет право высказать и до подписания акта оказанных услуг, в том числе и в судебном порядке.

Как грамотно составить акт выполненных работ или оказанных услуг

Акт оказанных услуг (выполненных работ) — документ, который может быть составлен в простой письменной форме при взаимодействии между гражданами. Если же речь идет о документах, которые используются организациями, то они должны соответствовать требованиям федерального закона «О бухгалтерском учете» от 06.12.2011 № 402-ФЗ. Однако требований к документам такого рода немного и по большому счету они вполне применимы и для актов, составляемых рядовыми гражданами.

Акт приемки выполненных работ: когда составлять, для чего нужен, образец документа

Акт приемки может быть составлен не только после произведения работы в полном объеме, но и после завершения определенных ее этапов. Во втором случае, после того как будет принят определенный этап работ, ответственным за различные дефекты, которые возникли не по вине исполнителя, считается заказчик, подписавший документ приемки.

Акт выполненных работ: зачем он нужен и как правильно его составить

Не все знают, что за неправильное оформление акта на организацию могут быть наложены штрафы (или доначислены налоги), а указанные в таких актах затраты налоговые органы могут исключить из состава затрат при расчете налога на прибыль, а это уже достаточно серьезно.

Акт выполненных работ

  • Наименование
    . В нем присутствуют различные варианты. Например, акт приемки выполненных работ или сдачи-приемки;
  • Номер, день составления;
  • Указание на номер, дату договора, по предмету которого составлена бумага;
  • Предмет договора;
  • Стоимость договора. Не учитывается НДС;
  • Информация о сторонах: исполнителе и заказчике;
  • Подписи сторон, дата, печати организаций.

Кто составляет акт выполненных работ

Унифицированной формы акта выполненных работ законодательством не утверждено. Тем не менее, есть два вида официальных форм, по которым отображается факт выполнения работ (форма КС-2), а так же общая сумма денежных средств, затраченных на выполнение работ (форма КС-3). Исходя из этого, все организации имеют возможность самостоятельно разрабатывать удобную для заполнения и использования форму документа о выполненных работах (услугах). В данном случае, целесообразно указать всю необходимую информацию:

Акт сдачи-приемки выполненных работ

В нем участники должны подтвердить, что каждый из них выполнил свою часть договоренности. Помимо этого, необходимо отметить, что оба они не имеют друг к другу относительно данного вопроса никаких претензий. Необходимо помнить, что акт сдачи-приемки выполненных работ, по сути, является основание для расчетов между сторонами, а значит, от него будет зависеть правильность ведения финансового учета и достоверность производственных расходов. Поэтому к его составлению нужно всегда подходить с особым вниманием, чтобы избежать возможных претензий со стороны контролирующих органов.

Акт выполненных работ: назначение и рекомендации по заполнению

К таким затратам относятся тарифы, расходы на эксплуатацию используемой техники и заработную плату, надбавки за сложные условия труда, сезонное удорожание. Удорожание материалов включается только при использовании комплектующих, приобретенных за счет исполнителя.

Акт выполненных работ по договору оказания услуг

  • Дата составления акта и порядковый номер.
  • Номер договора, к которому относится акт.
  • Номер счета, соответствующий выполненному объему работ и предоставленный заказчику.
  • Сроки осуществления работ.
  • Единицы измерения услуг (работ).
  • Стоимость проведенных работ с учетом НДС.
  • Объем выполненной работы (оформляется в виде перечня или таблицы).
  • Названия организаций заказчика и исполнителя.
  • Печати компаний и подписи представителей сторон.

Расшифровка выполненных работ (услуг) в актах

Зачастую фирма не в полном объеме использует услуги, за которые уже заплатила согласованную фиксированную стоимость. Составив отчет или приведя в акте расшифровку оказанных услуг, исполнитель тем самым только привлечет внимание налоговиков к данному факту, что оплата была произведена за фактически неиспользованные заказчиком услуги.

Для чего нужен акт выполненных работ

На практике случаются ситуации, когда одна из сторон отказывается подписать акт выполненных работ. В случае отказа на акте делается отметка, и вторая сторона его подписывает. Если причины отказа были обоснованными, то суд может такой односторонний акт выполненных работ признать недействительным.

Требования, предъявляемые к оформлению актов выполненных работ, оказанных услуг

При этом доходы при применении организацией метода определения налоговой базы по налогу на прибыль по «начислению» в соответствии со статьей 271 НК РФ признаются в том отчетном (налоговом) периоде, в котором они имели место, независимо от фактического поступления денежных средств, иного имущества (работ, услуг) и (или) имущественных прав.

Акт выполненных работ

Ввиду того, что все организации могут самостоятельно разрабатывать и использовать форму документа о выполненных работах или оказанных услугах данные формы не нашли массового применения. Скажу честно, я знаю про их существование, но никогда не использовал в работе.

onejurist.ru

Акт сдачи приемки выполненных работ

Акт сдачи приемки выполненных работ – «первичка», подтверждающая доходы у подрядчика и расходы у заказчика. Неправильная форма акта сдачи приемки или его заполнение – это риск. Скачайте безопасный акт.

Акт сдачи приёмки выполненных работ

Этот документ подтверждает, что:

  1. Подрядные работы выполнены своевременно и в полном объеме.
  2. Заказчик принял результаты работ.
  3. У заказчика нет претензий по качеству работ либо его требования определены.

Кроме того, акт сдачи приемки содержит данные, не отраженные в договоре с подрядчиком — например, этапы производства работ, итоги работ, мнения заказчика и подрядчика о качестве и т.д.

Если после завершения строительства заказчик обнаруживает недочеты или возникают другие спорные моменты, то при передаче дела в суд акт приемки выполненных работ доказывает, какие именно действия совершили стороны и качественно ли он работал подрядчик. Поэтому акт сдачи приемки должен быть в наличии у каждой из сторон строительного заказа. Документ составляют в двух экземплярах – за подписью заказчика и подрядчика, или же в трех экземплярах, если в работах участвовал субподрядчик.

Акт сдачи приёмки выполненных работ как документальное доказательство, что работы завершены и приняты, нужен:

  • заказчику — чтобы признать расходы,
  • подрядчику – чтобы отразить налогооблагаемые доходы.

Ведь и в бухучете, и при налогообложении расходы и доходы отражаются только по правильно составленным первичным документам.

Попробуйте новый онлайн-сервис для налогового учета.

Акт приемки выполненных работ по типовой форме

Типовая форма акта (КС-2) существует только для приемки от подрядчика строительных работ или результатов капитального ремонта.

Подписанная форма КС-2 подтверждает, что все стороны исполнили договорные обязательства по строительству или по капремонту:

1. Подрядчик (субподрядчик) завершил строительство с заданным качеством по технической документации и в соответствии со сметой.

2. Генподрядчик:

  • принял результаты строительства у субподрядчика;
  • сдал строительные работы заказчику.

3. Заказчик:

  • обеспечил подрядчику договорные условия для строительства – например, предоставил материалы;
  • принял завершенные работы.

Иные завершенные работы нужно оформлять актом приемки выполненных работ в двух случаях.

Случай 1. Если в договоре с подрядчиком установлено условие о подписании именно акта и приведена согласованная форма этого документа.

Случай 2. Если заказчик хочет учесть при налогообложении материальные расходы в виде строительных или ремонтных работ.

В остальных ситуациях для подтверждения, что строительство завершено, можно подписывать иные документы. Например, качество и своевременность грузоперевозки подтверждает товарно-транспортная накладная и отрывной талон к путевому листу.

Акт сдачи приёмки выполненных работ в свободной форме

Для нестроительных и неремонтых работ типовой формы акта нет. Но требования к нему все же есть. Так как это бухгалтерская и налоговая «первичка», в акте сдачи приемки должны отражаться все необходимые реквизиты первичного документа.

Однако, как правило, этих сведений сторонам договора недостаточно, чтобы обезопасить себя от проигрыша в случае судебного спора. Безопаснее также указать в акте сдачи приемки работ дополнительную информацию. Читайте об этом в таблице.

Таблица. Акт сдачи приемки работ

Реквизит Обязательность реквизита
Название документа «Акт …» Обязательный
Дата оформления акта сдачи приемки работ Обязательный
Названия сторон договора: подрядчика, субподрядчика, заказчика Обязательный
Перечень работ с указанием единиц изменения и стоимости Обязательный
Подписи, ФИО и должности представителей подрядчика, субподрядчика, заказчика Обязательный
Дата и номер договора на работы Дополнительный
Сроки завершения работ по этапам Дополнительный
Сроки оплаты для заказчика Дополнительный
Дата подписания акта приемки работ Дополнительный

Некоторые особенности при оформлении акта приемки работ описаны в судебной практике.

  1. Если из документа не ясны количество и стоимость работ каждого вида, они не считаются завершенными, даже если акт приемки работ подписан.
  2. Подписи можно поставить в любом месте документа – не по строкам, выделенным для подписания.
  3. Подрядчик может направить заказчику акт приемки работ по факсу.

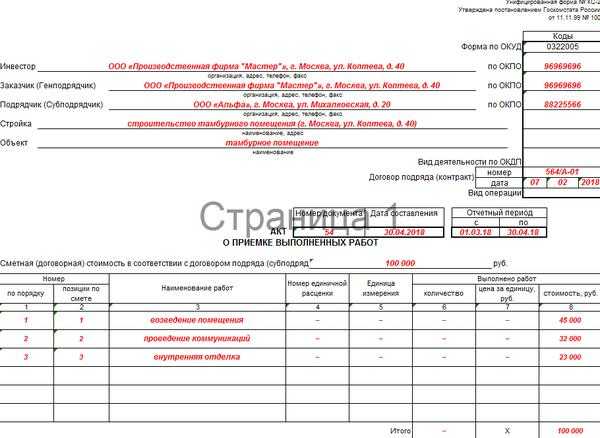

Акт приемки выполненных работ: образец оформления

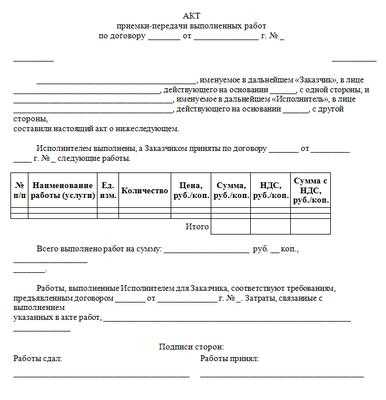

Акт приемки выполненных работ: образец заполнения

www.buhsoft.ru

Акт приемки выполненных работ как доказательство в строительном споре — Эксиора

Акт приемки выполненных работ как доказательство в строительном споре

Николай Андрианов, партнер АБ «Эксиора», г. Москва

Практически в каждом споре об объемах, стоимости, качестве или сроках выполнения работ по договору строительного подряда одним из основных доказательств становится акт сдачи (приемки) выполненных работ.

Акт приемки результата работ как основание возникновения обязанности по оплате

Порядок приемки результата выполненных по договору подряда работ регламентирован положениями статей 720, 753 ГК РФ.

Пунктом 1 статьи 720 ГК РФ на заказчика по договору подряда возлагается обязанность в сроки и порядке, которые предусмотрены договором, с участием подрядчика осмотреть и принять выполненную работу (ее результат).

В соответствии с пунктом 1 статьи 753 ГК РФ заказчик, получивший сообщение подрядчика о готовности к сдаче результата выполненных по договору строительного подряда работ либо, если это предусмотрено договором, выполненного этапа работ, обязан немедленно приступить к его приемке.

Из пункта 2 статьи 753 ГК РФ следует, что заказчик организует и осуществляет приемку результата работ за свой счет, если иное не предусмотрено договором строительного подряда.

Согласно пункту 4 статьи 753 ГК РФ сдача результата работ подрядчиком и приемка его заказчиком оформляются актом, подписанным обеими сторонами.

Президиум ВАС РФ в постановлении от 09.10.2012 № 5150/12 указал, что акт сдачи-приемки выполненных работ, является доказательством факта сдачи подрядчиком заказчику результата выполненных работ.

Согласно разъяснениям, содержащимся в пункте 8 Информационного письма Президиума ВАС РФ от 24.01.2000 № 51, факт сдачи подрядчиком заказчику результата выполненных работ является основанием для возникновения обязательства заказчика по их оплате. Впоследствии Президиум ВАС РФ неоднократно подтверждал данный вывод[1], отмечая, что риски неисполнения обязанности по организации и осуществлению приемки результата работ по умолчанию несет заказчик[2].

Экономколлегия ВС РФ в Определении от 29.06.2015 № 303-ЭС15-369 отметила, что в силу статьи 65 АПК РФ обязанность документально подтвердить факт выполнения и сдачи результата работ возлагается на подрядчика.

В развитие этой позиции в Определении от 24.08.2015 № 302-ЭС15-8288 Экономколлегия ВС РФ отметила, что подрядчик, требующий взыскания с заказчика долга по оплате выполненных работ, в подтверждение исполнения принятых на себя обязательств должен представить суду доказательства уведомления заказчика о готовности сдать результат выполненных работ, а также акт приема-передачи выполненных работ, а в Определении от 09.02.2015 № 309-ЭС14-1949 указала, что факт сдачи подрядчиком результата выполненных работ должен подтверждаться именно актом сдачи-приемки, отклонив в качестве доказательства акт проверки исполнения контракта, не являющийся актом сдачи-приемки выполненных работ в смысле статей 720, 753 ГК РФ.

Вместе с тем в Определении от 30.07.2015 № 305-ЭС15-3990 Экономколлегия отметила, что акты выполненных работ хотя и являются наиболее распространенными в гражданском обороте документами, фиксирующими выполнение подрядчиком работ, в то же время не являются единственным средством доказывания соответствующих обстоятельств. Коллегия указала, что законом не предусмотрено, что факт выполнения работ подрядчиком может доказываться только актами выполненных работ[3] (статья 68 АПК РФ) и признала в качестве надлежащего доказательства выполнения работ субподрядчиком акт приемки законченного строительством объекта заказчиком у генерального подрядчика.

Зачастую приемка выполненных по договору строительного подряда работ оформляется посредством составления актов по унифицированным формам (КС-2, КС-3, КС-11, КС-14, КС-17), утвержденным Постановлением Госкомстата РФ от 11.11.1999 № 100[4].

Актом приемки результата выполненных работ в смысле статьи 753 ГК РФ в данном случае будет являться акт приемки законченного строительством объекта, составленный по унифицированной форме КС-11, представляемый застройщиком согласно пункту 4 части 3 статьи 55 ГрК РФ в уполномоченный орган в составе документов, необходимых для выдачи разрешения на ввод объекта в эксплуатацию.

Акт по форме КС-14 (акт приемки законченного строительством объекта приемочной комиссией), который участники строительных проектов все еще иногда оформляют, по сути, является анахронизмом. Составление такого акта предусматривалось Постановлением Совмина СССР от 23.01.1981 № 105 «О приемке в эксплуатацию законченных строительством объектов» и СНиП 3.01.04-87 «Приемка в эксплуатацию законченных строительством объектов. Основные положения», однако с вступлением в силу действующего ГрК РФ процедура ввода законченных строительством объектов в эксплуатацию изменилась[5] – институт сдачи объекта заказчиком государственной приемочной комиссии (которую предваряла приемка объекта заказчиком у подрядчика) был упразднен и заменен выдачей застройщику разрешения на ввод объекта в эксплуатацию[6].

Промежуточные акты приемки выполненных работ (КС-2)

Как указано выше, в силу пункта 1 статьи 711 ГК РФ обязанность оплатить работы возникает у заказчика после окончательной сдачи их результата подрядчиком. При этом договором подряда может быть предусмотрена также оплата отдельного этапа работ[7]. Если договором не предусмотрена поэтапная приемка и оплата отдельных этапов работ, заказчик в соответствии с положениями статьи 311 ГК РФ вправе не принимать такие этапы до сдачи результата работ в целом[8].

По смыслу пункта 1 статьи 753 ГК РФ сдача и приемка отдельного этапа работ производится в том же порядке, что и результата работ по договору в целом. С приемкой отдельного этапа работ к заказчику в соответствии с пунктом 3 статьи 753 ГК РФ переходит риск последствий гибели или повреждения результата работ, которые произошли не по вине подрядчика.

Альбом унифицированных форм первичной учетной документации по учету работ в капитальном строительстве и ремонтно-строительных работ, утв. Постановлением Госкомстата РФ от 11.11.1999 № 100, не содержит унифицированной формы акта приемки отдельного этапа работ, поэтому форма такого акта должна определяться самими сторонами договора.

Кроме акта приемки законченного строительством объекта, который оформляется сторонами (в т.ч. по унифицированной форме КС-11), и актов приемки отдельного этапа работ, унифицированная форма которого отсутствует, стороны договора подряда, как правило, ежемесячно оформляют акты о приемке выполненных работ по унифицированной форме КС-2 и справки о стоимости выполненных работ и затрат по унифицированной форме КС-3.

В пункте 18 Информационного письма от 24.01.2000 № 51 Президиум ВАС РФ разъяснил, что данные акты не являются актами предварительной приемки результата отдельного этапа работ, а подтверждают лишь выполнение промежуточных работ для проведения расчетов.

Аналогичная позиция приводится в Письме Минфина России от 20.03.2009 № 03-07-10/07, из которого следует, что если договором строительного подряда не предусмотрена поэтапная приемка работ заказчиком, то акты по форме КС-2 «Акт о приемке выполненных работ», подписываемые заказчиком в отношении работ, выполненных подрядчиком за отчетный месяц, являются основанием для определения стоимости выполненных работ, по которой производятся расчеты с подрядчиком, и не являются принятием результата работ заказчиком.

Такой подход означает, что акты КС-2 и справки КС-3 имеют значение для осуществления бухгалтерского учета, но не влияют на взаимные права и обязанности сторон договора подряда с точки зрения положений главы 37 ГК РФ. Иными словами, направление подрядчиком акта КС-2 не влечет возникновения у заказчика предусмотренной пунктом 1 статьи 753 ГК РФ обязанности немедленно приступить к осмотру, проверке и приемке выполненных работ, а подписание такого акта заказчиком не лишает его права в последующем ссылаться на не указанные в акте недостатки работ, как это предусмотрено пунктом 2 статьи 720 ГК РФ (собственно, унифицированная форма КС-2 не предусматривает даже граф для указания выявленных в ходе приемки работ недостатков).

Подобный характер унифицированных форм КС-2 и КС-3 не исключает возможности их корректировки в порядке, предусмотренном Федеральным законом от 06.12.2011 № 402-ФЗ «О бухгалтерском учете» и Положением по ведению бухгалтерского учета и бухгалтерской отчетности в РФ, утв. Приказом Минфина РФ от 29.07.1998 № 34н.

На практике корректировка таких первичных учетных документов, как акты КС-2 и справки КС-3, осуществляется путем (i) внесения исправлений в ранее составленные документы, (ii) составления новых первичных документов взамен составленных ранее или (iii) составления корректировочных первичных документов. Возможность такой корректировки подтверждается и судебной практикой. Так, например, АС Московского округа в постановлении от 17.12.2014 по делу № А40-156104/13 указал, что составление корректирующих актов КС-2 по результатам контрольной проверки объемов выполненных работ и правильности применения расценок действующим законодательством не запрещено. К аналогичным выводам пришел ФАС Восточно-Сибирского округа в постановлении от 06.03.2014 по делу № А33-9021/2013, отметив, что ежемесячные формы КС-2 и КС-3 носят промежуточный характер и их корректировка не является нарушением действующего законодательства. В то же время в постановлении от 28.01.2015 по делу № А40-59899/14 АС Московского округа, например, отклонил ссылки истца на откорректированные акты КС-2, указав, что первоначальные акты были подписаны им без замечаний, а повторный обмер объемов выполненных работ сторонами в договоре не предусмотрен.

Несмотря на то, что подход к правовой природе актов КС-2, изложенный в пункте 18 Информационного письма Президиума ВАС РФ от 24.01.2000 № 51, находит отражение в судебной практике[9], в большинстве случаев суды воспринимают акты приемки выполненных работ, составленные по унифицированной форме КС-2, именно как акты приемки в смысле статей 720, 753 ГК РФ.

Односторонний акт сдачи (приемки) выполненных работ

В качестве общего правила пункт 4 статьи 753 ГК РФ предусматривает, что акт сдачи и приемки результата выполненных подрядчиком работ подписывается обеими сторонами. Одновременно этим же пунктом предусмотрено, что при отказе одной из сторон от подписания акта в нем делается отметка об этом и акт подписывается другой стороной.

Согласно разъяснениям, содержащимся в пункте 8 Информационного письма Президиума ВАС РФ от 24.01.2000 № 51, норма пункта 4 статьи 753 ГК РФ защищает интересы подрядчика, если заказчик необоснованно отказался от надлежащего оформления документов, удостоверяющих приемку, поэтому подрядчик, не известивший заказчика о завершении работ по договору и не вызывавший его для участия в приемке результата работ, не вправе ссылаться на односторонний акт в обоснование требования о взыскании долга по оплате.

В силу абз. 2 пункта 4 статьи 753 ГК РФ односторонний акт сдачи или приемки результата работ может быть признан судом недействительным лишь в случае, если мотивы отказа от подписания акта признаны им обоснованными. Согласно пункту 14 Информационного письма Президиума ВАС РФ от 24.01.2000 № 51 это означает, что оформленный в таком порядке акт является доказательством исполнения подрядчиком обязательства по договору и при отказе заказчика от оплаты на суд возлагается обязанность рассмотреть доводы заказчика, обосновывающие его отказ от подписания акта приемки результата работ[10].

В Определении от 26.01.2016 № 70-КГ15-14 Судебная коллегия по гражданским делам ВС РФ отметила, что само по себе неподписание акта о приемке не является основанием для освобождения заказчика от оплаты стоимости выполненных работ.

Как следует из пункта 6 статьи 753 ГК РФ, заказчик вправе отказаться от приемки результата работ лишь в случае обнаружения недостатков, которые (i) исключают возможность его использования для указанной в договоре строительного подряда цели и (ii) не могут быть устранены подрядчиком или заказчиком. В этой связи факт наличия некоторых недостатков в выполненных работах не может являться безусловным основанием для отказа от подписания актов и оплаты работ[11]. При наличии недостатков, которые не исключают возможность использования результата работ для предусмотренной договором цели или являются устранимыми, заказчик не может отказаться от приемки результата выполненных работ, но вправе предъявить подрядчику требования, основанные на пункте 1 статьи 723 ГК РФ[12]. Бремя доказывания наличия недостатков согласно правовой позиции, сформулированной в Постановлении Президиума ВАС РФ от 27.03.2012 № 12888/11, возлагается на заказчика.

Оспаривание актов приемки выполненных работ

В пункте 2 статьи 720 ГК РФ установлено правило, согласно которому заказчик, обнаруживший недостатки в работе при ее приемке, вправе ссылаться на них лишь в случаях, если в акте либо в ином документе, удостоверяющем приемку, были оговорены эти недостатки либо возможность последующего предъявления требования об их устранении.

Согласно пункту 3 статьи 720 ГК РФ, если иное не предусмотрено договором подряда, заказчик, принявший работу без проверки, лишается права ссылаться на недостатки работы, которые могли быть установлены при обычном способе ее приемки (явные недостатки).

Несмотря на данные ограничения, Президиум ВАС РФ в пунктах 13 и 14 Информационного письма от 24.01.2000 № 51 разъяснил, что наличие акта приемки работ, подписанного заказчиком, не препятствует ему заявить в суде возражения по качеству, объему и стоимости работ, одновременно представив доказательства обоснованности этих возражений. Позднее эти разъяснения нашли свое подтверждение в постановлениях Президиума ВАС РФ от 09.03.2011 № 13765/10 и от 22.04.2014 № 19891/13 и по настоящее время широко применяются арбитражными судами[13].

Впрочем, нередко суды применяют положения пунктов 2 и 3 статьи 720 ГК РФ исходя из их буквального толкования и не принимают возражения заказчика по объему, стоимости или качеству работ при наличии подписанных без возражений актов приемки[14].

Во многом отсутствие единообразия судебной практики применения указанных норм объясняется описанными выше проблемами с определением природы промежуточных ежемесячных актов, составленных по унифицированной форме КС-2. В том же пункте 13 Информационного письма Президиума ВАС РФ от 24.01.2000 № 51 указано, что правила, установленные статьей 720 ГК РФ, применяются при приемке результата работ в целом в то время, как разъяснения касались возражений по качеству работ, принятых по промежуточным актам КС-2. Суды же, не принимая в расчет разницу между итоговыми актами приемки результата работ (в т.ч. незавершенного строительством объекта при досрочном прекращении договора подряда) и промежуточными актами КС-2, оформляемыми для целей текущих расчетов заказчика с подрядчиком, порой либо необоснованно применяют положения статьи 720 в их буквальном толковании к промежуточным актам КС-2, либо столь же необоснованно не применяют их к итоговым актам.



[1] Напр.: постановления Президиума ВАС РФ от 09.03.2011 № 13765/10, от 27.07.2011 № 2918/11, от 27.03.2012 № 12888/11, от 23.07.2013 № 4030/13.

[2] Постановление Президиума ВАС РФ от 03.12.2013 № 10147/13.

[3] Данный вывод представляется небесспорным, поскольку пункт 4 статьи 753 ГК РФ требует от сторон договора строительного подряда составления именно акта приемки результата выполненных работ. В отношении иных договоров подряда сдача результата работ подрядчиком и его приемка заказчиком в силу пункта 2 статьи 720 ГК РФ может оформляться как актом, так и иным документом, удостоверяющим приемку.

[4] Не подлежат обязательному применению с 1 января 2013 г. в связи с вступлением в силу Федерального закона от 06.12.2011 № 402-ФЗ «О бухгалтерском учете» (Информация Минфина России N ПЗ-10/2012).

[5] См., напр.: Определение Конституционного Суда РФ от 20.02.2007 № 206-О-О.

[6] Тем не менее упоминание унифицированной формы акта приемки законченного строительством объекта приемочной комиссией КС-14 встречается и в судебных актах, вынесенных после вступления в силу действующего ГрК РФ. Так, в постановлении от 23.07.2013 № 4030/13 Президиум ВАС РФ признал правомерным условие договора строительного субподряда, по которому часть цены за выполненную работу выплачивалась генеральным подрядчиком субподрядчику после оформления заказчиком акта по форме КС-14.

[7] Отдельный этап работ, о котором идет речь в пункте 1 статьи 711 и в пункте 1 статьи 753 ГК РФ необходимо отличать от отдельного этапа строительства, который определяется как строительство или реконструкция одного из нескольких планируемых к строительству объектов или отдельной части объекта, если такой объект или часть объекта может эксплуатироваться независимо от других, т.е. автономно (пункт 1 Положения «О порядке организации и проведения государственной экспертизы проектной документации и результатов инженерных изысканий», утв. Постановлением Правительства РФ от 05.03.2007 № 145).

[8] Соответствующая правовая позиция сформулирована, например, в Определении Экономколлегии ВС РФ от 09.12.2014 № 305-ЭС14-3435.

[9] Напр.: Постановление Арбитражного суда Московского округа от 30.03.2015 № Ф05-2706/2015 по делу № А40-96797/13.

[10] Аналогичный вывод содержится в Определении Экономколлегии ВС РФ от 17.08.2015 № 308-ЭС15-6751.

[11] Постановление Президиума ВАС РФ от 27.03.2012 № 12888/11.

[12] Определение Верховного Суда РФ от 27.08.2015 № 305-ЭС15-6882.

[13] Напр.: постановление АС Волго-Вятского округа от 22.03.2016 по делу № А43-30244/2014, постановление АС Восточно-Сибирского округа от 28.12.2015 по делу № А58-5767/2013, постановление АС Дальневосточного округа от 29.12.2015 по делу № А51-7265/2015, постановление АС Московского округа от 09.03.2016 по делу № А41-15146/2015, постановление АС Поволжского округа от 27.11.2015 по делу № А55-3888/2014, постановление АС Северо-Кавказского округа от 05.05.2016 по делу № А32-15346/2013, постановление АС Уральского округа от 23.12.2015 по делу № А60-13882/2015, постановление АС Центрального округа от 17.11.2015 по делу № А14-3772/2013 и др.

[14] Напр.: постановление АС Волго-Вятского округа от 03.04.2015 по делу № А28-1835/2014, постановление АС Западно-Сибирского округа от 22.10.2015 по делу № А03-11975/2014, постановление АС Северо-Западного округа от 02.11.2015 по делу № А26-192/2015, постановление АС Дальневосточного округа от 01.12.2015 по делу № А04-4219/2014, постановление АС Поволжского округа от 21.12.2015 по делу № А12-12128/2015, постановление АС Уральского округа от 07.04.2016 по делу № А47-4693/2015 и др.

exiora.ru

Акт сдачи приемки выполненных работ (образец)

Акт выполненных работ – двусторонний документ, который подтверждает факт того, что работы выполнены, а услуги оказаны за соответствующую стоимость и в соответствующие сроки. Подписанный акт передачи выполненных работ (либо оказанных услуг) свидетельствует факт, выполнения работ должным образом и подтверждает отсутствие у заказчика претензий.

Акт сдачи приемки работ (или услуг) является первичным документом в бухгалтерском учете, который подтверждает выполнение указанных в акте работ (или услуг). Этот документ дает организации основание учитывать денежные затраты на работы в расчет налога на прибыль.

Правила оформления акта выполненных работ

Законодательством не предусмотрен стандарт на форму акта, однако в Законе №402 о бухучете от 6 декабря 2011 года предусмотрены некоторые реквизиты документа, которые являются обязательными, а именно:

  1. название акта (его предмет), дата его создания;
  2. наименование организации составителя этого документа;
  3. полное или точное содержание работ, требующих их выполнения;
  4. количественные и качественные критерии оценки в денежном и натуральном эквиваленте;
  5. точный срок и объем работ, а также их цена с учетом НДС;
  6. номер акта передачи по порядку и номер договора, прилагаемого к акту;
  7. указание должностных лиц, несущих полную ответственность за выполнение определенных данным договором хозяйственных операций;
  8. личные подписи указанных должностных лиц, подтверждающие правильность составления акта, и печати организаций.

Соответственно Федеральным Законам об электронной подписи (№63) и о бухучете (№402) Акт сдачи-приемки выполненных работ, как и любой первичный бухгалтерский документ можно сразу составлять и хранить только в электронном виде без бумажного дублирования. Возможность налогоплательщикам отправлять документ в налоговую инспекцию по интернету (ТКС) была предоставлена Приказом ФНС от 21 марта 2012 № ММВ -7-6/172, а также утвержден обязательный электронный формат XML-файла акта сдачи-приемки работ и оказанных услуг в электронном виде.

Акт приема-сдачи выполненных работ изготавливается в двух экземплярах — один для заказчика, один для исполнителя, которые имеют равную юридическую силу. Акт передачи выполненных работ является основанием для получения оплаты.

Любые акты приема сдачи выполненных работ являются неотъемлемой частью соответствующих договоров на оказание услуг или выполнение работ. Данные документы хранятся на предприятии в течение 5 лет со дня окончания срока действия договора.

Скачать бесплатно:

Форма акта сдачи-приемки услуг
Бланк акта-приемки сдачи работ

Похожие статьи

besplatniy-urist.ru

Акт выполненных работ и акт приема передачи разница

Facebook

Twitter

Вконтакте

Одноклассники

Google+

Акт сдачи-приемки оказанных услуг – это документ, подтверждающий факт предоставления услуги ее исполнителем и передачи результата заказчику. Акт является приложением к договору оказания услуг, наличие которого оговаривается сторонами еще до момента заключения соглашения. Целью составления акта сдачи-приемки является то, что он подтверждает факт выполнения обязанностей исполнителя согласно договору, а также гарантирует отсутствие претензий к результату предоставленной услуги со стороны заказчика в будущем.

Права и обязанности сторон, согласно договору оказания услуг, регулируются положениям Гражданского кодекса Российской Федерации. Поскольку акт сдачи-приемки оказанных услуг является приложением к договору, согласно действующему ГК РФ, его составление является не обязательным и осуществляется по взаимному согласию обеих сторон. Бланк документа унифицированной формы не имеет (в отличие от акта приема-передачи оборудования) и составляется согласно потребностям сторон соглашения. Однако в акте сдачи-приемки оказанных услуг должны быть отображены следующие обязательные реквизиты:

  • полное наименование сторон;
  • фамилии, имена, отчества лиц, уполномоченных на составление и подписание документа;
  • наименование услуги, которая предоставляется;
  • номер договора, согласно которому эта услуга была предоставлена;
  • стоимость услуги, а также срок ее предоставления;
  • количество времени, на протяжении которого должен быть осуществлен перевод денежных средств на счет исполнителя слуги.

Если имеет место случай, когда услуга предоставляется за счет ее исполнителя, то в акте должен быть указан срок, на протяжении которого заказчик обязан возместить затраченные средства. В документе также указываются недочеты (в случае их обнаружения), которые были допущены исполнителем в процессе оказания услуги. Эти недочеты должны быть исправлены в срок, указанный в акте сдачи-приемки. Документ составляется в двух экземплярах, подписывается представителями обеих сторон и скрепляется оттисками их печатей.

  • Оценка:
  • www.krepkoeradi.ru

    Акт сдачи приемки выполненных работ

    Заключение договора между сторонами сделки является важным этапом. Когда одна сторона представлена заказчиком, а другая – исполнителем работ, обязательно не только составление соглашения, но и других важных бумаг.

    К ним относится акт приемки, который является обязательным к составлению.

    Он отражает не только основные условия принятия выполненной работы или ее части, но и освещает вопрос наличия дефектов, способы их устранения и другие важные аспекты.

    Когда составляется акт о приемке выполненных работ?

    Если имеется две стороны, одна из которых выступает заказчиком выполнения каких-либо видов работ, а другая является исполнителем, то возникают соответствующие права и обязанности. Они закрепляются в договоре, который подписывается сторонами еще до начала осуществления оговоренных работ.

    Однако после того как работа выполнена, исполнителю необходимо сдать ее.

    Заказчик же при этом обязан принять результат выполненных работ и подтвердить, что исполнитель сделал все правильно и качественно.

    Для того чтобы обозначить позицию сторон по поводу результатов совершенных действий, их принятия и наличия недостатков, составляется акт приемки выполненных работ.

    Он может быть представлен в нескольких вариантах в зависимости от наличия выявленных в процессе сдачи дефектов:

    • при отсутствии таковых заказчик указывает это в акте и оплачивает установленную в договоре денежную сумму;
    • при наличии дефектов, в акте указывается их характер и прописываются условия устранения, либо соразмерное уменьшение стоимости и т.д.

    Акт приемки выполненных работ обязательно подписывается обеими сторонами, что означает согласие с прописанными там пунктами.

    Согласно законодательству обязательно должен составляться указанный документ исключительно при заключении соглашения строительного подряда по ст. 753 ГК РФ.

    Однако при необходимости закон не запрещает сторонам подписывать указанный акт и использовать его в качестве доказательства в случае возникновения конфликтной ситуации.

    Таким образом, указанный документ обязателен к составлению в качестве подтверждения приемки выполненной исполнителем работы при подписании договора строительного подряда.

    В нем отражаются все характеристики качества выполнения предусмотренных договором действий исполнителя. В остальных же случаях законодательно не запрещено подписывать такую бумагу.

    Ответственность за неправильно заполненный акт

    Особенно важно соблюдение правил и требований законодательства при заполнении указанного акта, когда сторонами договора являются юридические лица и индивидуальные предприниматели.

    Если в акте неверно указаны данные, суммы и другие параметры, то налоговая инспекция может отказать в принятии к вычету в качестве уменьшающей НДС суммы указанную в акте и договоре.

    Кроме того, если в отчетном периоде расходы не будут приняты к учету и на их сумму не будет понижена суммы выплаты налога на добавленную стоимость, то налог будет выплачен больше, чем необходимо.

    Если ошибки допущены случайно, то ответственности с точки зрения законодательства применено не будет. Однако для самих участников сделки наличие ошибок, описок и неточностей может кончиться судебным разбирательством, спором и конфликтной ситуацией.

    Кроме того, акт может быть признан недействительным судебным решением, если будет доказано наличие серьезных ошибок, неточностей, расхождений с другими документами и т.д.

    Гарантии

    Кроме всех обязательных данных, которые следует указывать в акте приемки проделанных работ, в нем может содержаться информация по гарантийному сроку, который предполагается согласно особенностям и характеру совершенных действий.

    Срок устанавливается в соответствие с ГОСТами, СНиПами и другими нормами и правилами, применяемыми для отдельных видов результатов.

    Кроме того, в качестве гарантий защиты интересов исполнителя может быть указан перечень или описание событий, на которые гарантии распространяться не может.

    Например, нарушение качества проделанной работы из-за наступления обстоятельств, не зависящих от воли исполнителя. Например, при наличии акта исполнитель может защитить себя от случайной гибели результата работы от возникновения непредвиденных обстоятельств.

    При установленном сроке гарантии в акте приемки заказчик имеет право заявить о выявленных недостатках в течение всего оговоренного периода и потребовать их устранения.

    В случае выполнения сложных и длящихся работ возможно составление промежуточных актов, которые будут свидетельствовать о приемке конкретного вида или участка.

    Образец акта приемки выполненных работ

    Акт сдачи приемки выполненных работ — бланк

    Акт приемки выполненных работ — образец

    Для правильного составления акта прима передачи (сдачи) выполненных работ необходимо ознакомиться с его образцом, который можно скачать. Это позволит увидеть, какие пункты и условия являются обязательными для включения в текст договора, какие данные потребуется заранее уточнить и какие документы для его заполнения потребуются.

    По правилам составления акта выполненных работ, в него обязательно следует включить:

    • наименование документа и дату его составления;
    • данные заказчика и исполнителя;
    • характер работ и краткое описание сути;
    • перечисление лиц с указанием занимаемых ими должностей всех, кто включен в комиссию по приемке работ;
    • указание на недостатки, если таковые есть, перечисление способов устранения, если все выполненные работы полностью устраивают заказчика, то это также следует указать;
    • подписи сторон.
    В итоге, именно образец акта выполненных работ позволяет составить этот документ правильно и включить в него все данные, которые необходимы.

    Скачать его можно для изучения и подготовки к составлению, а также, чтобы убедиться в том, что все документы соответствуют требованиям закона и имеются в наличии.

    Пример заполнения

    Кроме образца акта приемки выполненных работ, можно скачать заполненный пример такого документа. Это позволяет лучше понять суть и структуру акта, его особенности и правила заполнения. Кроме того, понимание правил заполнения примерных данных позволяет сделать вывод о наличии всех требуемых документов для заполнения параметров акта.

    Заполняется данный документ в двух экземплярах абсолютно одинаковыми данными, один из которых остается исполнителю, а второй – для заказчика.

    Подписи и реквизиты сторон обязательны для каждого экземпляра.

    Таким образом, акт приемки проделанных работ составляется при заключении определенных видов договоров.

    Однако соглашение обычно отражает основные параметры сделки, а акт – правильность и своевременность выполнения оговоренных работ. Этот документ позволяет защитить интересы, как заказчика, так и исполнителя в вопросах, связанных с качеством проделанного труда, гарантией и другими ключевыми моментами и стать надежной документальной основой для подтверждения исполнения своей части сделки.
