Разрешение на строительство ижс документы: определяемся с землей и собираем документы

Содержание

Как получить разрешение на строительство дома — инструкция

Разрешения на строительство домов больше не выдают

Мы пишем статьи, но российские законы меняются. С 2018 года разрешение на строительство частного дома получать больше не нужно. Теперь нужно подавать и получать уведомления. Это касается садовых домов и ИЖС.

В статье все равно много полезного про подготовку участка, градостроительные нормы и присвоение адреса. Все это актуально, изменились только формальности. Если собираетесь строить дом — обязательно почитайте.

Мой брат Олег получил по региональной программе участок 15 соток под Белгородом.

Сергей Антонов

помог брату начать строить дом

Профиль автора

Он хотел сразу построить на нем дом, но оказалось, что сначала надо собрать кучу документов и получить разрешение в местной администрации.

Просто прийти к чиновникам и попросить разрешение нельзя. Сначала надо проверить статус участка, получить адрес и кадастровую выписку, начертить проект и ситуационный план. Для надежности до начала стройки стоит провести геологические изыскания. Расскажу, как все это делал мой брат.

Как правильно

По закону возводить дом просто так нельзя. Без документов его не получится зарегистрировать, а значит, продать, поменять, подарить или оставить в наследство.

Но по факту, если построиться на своем участке, то можно узаконить уже готовый дом через суд. По гражданскому кодексу можно признать право собственности на самовольную постройку, если она соответствует всем нормам.

ст. 222 ГК

Но вдруг выяснится, что сосед против того, что дом близко к его забору? Или через участок проходит центральный кабель и земельные работы запрещены. Тогда постройку признают незаконной, дом потребуют снести, а хозяин заплатит штраф. Поэтому безопаснее все сделать как положено.

Выписка из реестра

По закону возвести частный дом можно только на земле, которая предназначена для индивидуальной жилой застройки или для личного подсобного хозяйства. В документах на землю должно быть именно такое назначение участка — официально. Если вы сами считаете, что земля подходит для строительства дома, этого мало. Может быть, вы и покупали землю для дома, а окажется, что строить там нельзя. Например, с садовым и дачным участком могут быть проблемы.

Вид разрешенного использования земельного участка можно посмотреть в выписке из Единого государственного реестра недвижимости об основных характеристиках и зарегистрированных правах. Выписку получают через госуслуги, онлайн-сервисы Росреестра или в МФЦ. Она стоит 290 Р.

/guide/get-egrn/

Как получить выписку из ЕГРН

Если есть свидетельство о регистрации на участок, то вид разрешенного использования земли указан там.

До 2013 года собственникам земли выдавали такие свидетельства о регистрации права, в них тоже указан вид разрешенного использования земли Сейчас право собственности на участок подтверждает выписка из ЕГРН, в ней указан и вид разрешенного использования

Дом нельзя строить в санитарно-защитной зоне рядом с промышленными предприятиями, аэропортами, кладбищами и свалками.

ПП РФ «О порядке установления охранных зон объектов электросетевого хозяйства и особых условий использования земельных участков, расположенных в границах таких зон»

В каждом регионе свои правила и законы, где подробно расписано, на каком расстоянии от каких объектов запрещено строительство. Санитарная или охранная зона есть у заправок и автомоек и даже возле линий электропередч.

Разобраться самому в тонкостях местного земельного законодательства сложно, и если есть подозрения, что участок находится в такой зоне, то лучше обратиться в местный земельный комитет или межевой центр, где есть специалисты с нужными базами и кадастровыми планами.

Ну и что? 02.11.22

Строительство домов рядом с ЛЭП больше не нужно согласовывать с энергетиками напрямую

Мой брат получал участок специально под индивидуальное строительство фактически в чистом поле, поэтому у него проблем не возникло. Но есть случаи, когда люди покупают участки на большой свободной территории, а потом выясняется, что это водоохранная зона. И хотя назначение участка подходящее, строить там дома не разрешают. Семьи остаются с ненужной землей, кредитами и без денег.

Инженерно-геологические изыскания

Грунтовые воды и особенности грунта могут осложнить строительство. Если на плохой почве построить дом, то по стенам пойдут трещины, а фундамент и подвал будет подтапливать. Чтобы такого не произошло, желательно провести инженерно-геологические изыскания.

Фирм, которые этим занимаются, много. Специалисты приедут на участок, пробурят скважины на месте будущего строительства, возьмут пробы почвы. В итоге подготовят отчет на несколько десятков страниц, в котором будут разные схемы и графики, понятные только другим специалистам. Можно попросить геодезистов, чтобы они на словах объяснили, можно ли начинать стройку.

/guide/piles/

Как сделать свайный фундамент для частного дома

Если денег на специалистов нет совсем, стоит поговорить с соседями: иногда совет старожила полезнее заключения эксперта. Хозяин, который сам строил дом и много лет в нем живет, знает все особенности почвы на участке и подскажет, какой глубины делать фундамент и подвал.

Белгородская компания, которую нашел брат, попросила за свою работу 65 000 Р. Так как денег было впритык, он решил геологические изыскания не делать и положиться на авось. Стройка еще идет, трещин пока не видно. Брат надеется, что ему повезет: у него участок без уклона, плотная почва, а грунтовые воды глубоко. Но вам он так делать не советует: переделка обойдется дороже изысканий.

За два года брат поставил стены и кровлю

Адрес и кадастровая выписка

Как присвоить адрес. Улица, на которой мой брат строит дом, существовала только на бумаге, поэтому ему пришлось самому получать адрес. В местной администрации будущему дому присвоили номер, а Олегу выдали постановление, что участок расположен по адресу с конкретным названием улицы и номером дома.

Получать адрес придется, даже если улица существует и на ней есть дома с номерами. Например, если большой участок делят на два: тогда у одного из них будет новый адрес. Иногда документы приходится оформлять несколько месяцев.

Как получить кадастровую выписку. Каждый земельный участок имеет свой кадастровый номер. Фактически это адрес участка, но записанный специальным кодом в общей базе. Зная кадастровый номер, на сайте Росреестра можно посмотреть, где расположен участок, на землях какой категории, какой он площади. Разрешение на строительство можно получить только для участка, у которого есть кадастровый номер, подтвержденный кадастровой выпиской.

Публичная кадастровая карта

Кадастровую выписку брат получил в местном МФЦ. К заявлению приложил копию свидетельства о регистрации права собственности и документ о присвоении адреса.

Если у будущего дома нет адреса, его присвоит администрация Кадастровая выписка похожа на выписку из ЕГРН, но это разные документы. Не перепутайте

Проект и ситуационный план

Проект — это чертеж вашего будущего дома с планом помещений.

Строить вы будете по проекту. Чтобы вам разрешили строительство, проект должен быть грамотным с инженерной точки зрения. Дом, который вы задумали, не должен угрожать окружающим и вам.

Простой проект у инженерной или архитектурной фирмы обойдется в 20 000—30 000 Р. Верхняя планка цен не ограничена. Можно нарисовать проект самостоятельно или взять готовый в интернете. Кроме того, проект может сделать бесплатно компания, которая займется вашим строительством, — вариантов экономии много.

/building/

Как я строил загородный дом под Петербургом

Ситуационный план — это чертеж участка с расположенным на нем домом. План брат чертил сам, потому что он окончил строительный вуз. Но все равно пришлось сверяться с документами, чтобы не пропустить ни одно из требований. Вот некоторые из них:

  1. Расстояние между соседними домами, если они сделаны из дерева, должно быть минимум 15 м; если из кирпича — 6 м.
  2. Расстояние от дома до хозпостроек должно быть минимум 4 м.
  3. Площадь общей комнаты должна быть не меньше 12 м², спальни — 8 м², кухни — 6 м².
  4. Газопроводные трубы нельзя проводить через весь дом.
  5. Каждая спальня должна иметь как минимум одно окно.

СНиП для жилых домов

Это не все требования — читайте документы или консультируйтесь с экспертами.

Сообщество 27.07.22

Может ли сосед построить дом вплотную к моему забору?

Получить разрешение

В Белгороде разрешение на строительство выдает местное управление архитектуры. Чтобы получить разрешение, брат написал заявление. К нему попросили приложить проект и ситуационный план, копию кадастровой выписки и копию свидетельства о собственности на землю.

Даже если заявление примут, но разрешение не выдадут, обязаны написать причины отказа.

Через неделю Олегу позвонили и пригласили прийти за разрешением на строительство и градостроительным планом участка.

/guide/house-registration/

Как оформить дом в собственность по дачной амнистии

На градостроительном плане было указано, где находится участок, его площадь и размеры.

По закону стройку можно начинать, только если на руках есть разрешение на строительство

В плане написаны основные требования федерального и местного законодательства, которые надо соблюдать во время строительства:

На оформление всех бумаг для получения разрешения у Олега ушло три месяца. Но это может и затянуться. Я знаю случай, когда только на получение адреса ушло четыре месяца. А еще бывает, что нужно проводить межевание или наносить границы на план города. Кажется, что осталось получить одну справку, а на деле оказывается, что все только начинается. Иногда даже законы успевают поменяться, пока оформляется разрешение.

Как сделать межевание земельного участка

Запомнить

  1. Проверьте предназначение участка в свидетельстве о собственности или выписке из ЕГРН.
  2. Если есть подозрения, что участок находится в не подходящей для строительства зоне, обратитесь в земельный комитет.
  3. Если готовите проект сами, соблюдайте СНиПы и региональные нормы.
  4. Храните документы, планы и проекты. После строительства надо будет оформлять право собственности на дом и проводить коммуникации. Все эти документы пригодятся.
  5. Если заказываете чертежи и планы у подрядчиков, храните договоры. Вдруг выяснится, что они не соблюдали нормы и теперь вам не подключат газ, — договор будет кстати.

Когда требуется разрешение на строительство и что нужно для получения

Каждый владелец земельного участка должен знать о том, что при желании возводить свой дом на имеющемся наделе, необходимо получить официальное разрешение на выполнение работ. В этом случае многие задаются вопросом, что нужно для разрешения на строительство и как правильно оформить бумаги. Чтобы разобраться во всех тонкостях бюрократической волокиты и узнать о возможных проблемах, возникающих при отсутствии такого разрешения, мы предлагаем вам ознакомиться с материалом ниже.

  • Официальное разрешение: определение и преимущества
  • Основная терминология
  • Руководство по получению разрешения
  • Готовим документы
  • Орган, уполномоченный выдать разрешение
  • Сроки выдачи разрешения
  • Случаи, в которых не нужно оформлять разрешение

Официальное разрешение: определение и преимущества

Каждый владелец земельного участка должен знать о том, что при желании возводить свой дом на имеющемся наделе, необходимо получить официальное разрешение на выполнение работ

Получение разрешения на строительство частного дома стало необходимым с 20015 года, когда закон о «дачной амнистии» на недвижимость потерял свою силу.

Теперь частный дом уже не удастся выдать за некапитальную постройку в виде дачи или сарая. Готовый документ, полученный в официальных органах, дает застройщику такие преимущества и привилегии:

  • Позволяет затевать строительство жилого дома на территории надела;
  • Освобождает от всех штрафов, которые могут налагаться на нерадивого застройщика, не имеющего нужного документа;
  • Освобождение от любых судебных тяжб по поводу территориальной принадлежности участка и его границ;
  • Наличие постоянного почтового адреса и соответствующей прописки;
  • Возможность законного подключения постройки ко всем имеющимся коммуникациям в поселке.

При этом стоит помнить, что отсутствие разрешающего документа у застройщика чревато такими последствиями:

  • Отсутствие возможности получить документ на право собственности на постройку в регистрирующем органе. Свидетельство просто не выдадут в этом случае.
  • Все государственные организации, осуществляющие подачу коммунальных услуг в поселок, откажутся подключать дом к сетям.
  • При этом на нелегального застройщика будет наложена административная ответственность в виде штрафа. Также может быть предъявлено судебное решение о сносе дома (согласно ст. 22 ГК РФ).

Важно: получить разрешение на строительство можно очень легко, зная все своим права и порядок действий. При этом сил и нервов будет затрачено по минимуму.

Основная терминология

Объектом ИЖС называют сам дом, выстроенный по разрешению

Чтобы четко иметь представление о том, что нужно предпринять, чтобы получить документ, разрешающий строить дом, разберемся с терминологией, с которой вам придется столкнуться. Итак, существуют основные термины в государственных градостроительных органах:

  • ИЖС – расшифровывается как «индивидуальное жилищное строительство». Под аббревиатурой подразумевают возведение жилой постройки на правах частной собственности самим застройщиком/хозяином участка за его счет.
  • Объектом ИЖС называют сам дом, выстроенный по разрешению. При этом постройка не должна иметь более трех этажей и может быть предназначена для проживания только одной семьи.
  • Кодекс Российской Федерации Градостроительный. Правовой документ, регламентирующий нормы и положения в сфере строительных отношений по региону.
  • Разрешение на строительство (ИЖС) – правовой документ, который подтверждает соответствие проекта на дом и плана участка под него.
  • ЗНП «земли населенного пункта». Те наделы, на которых можно осуществлять строительство частного дома. Информацию об этой части можно получить в кадастровом отделе вашего региона или в кадастровом паспорте на земельный надел.

Руководство по получению разрешения

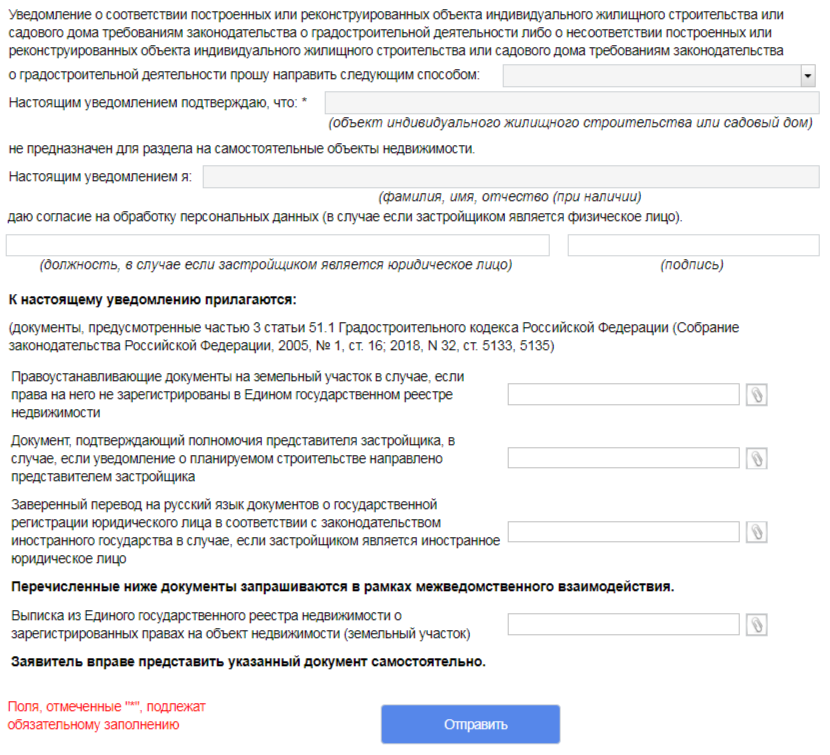

Готовим документы

Чтобы получить официальный документ, разрешающий проводить строительные работы на участке, необходимо знать, какие документы нужны для этого

Чтобы получить официальный документ, разрешающий проводить строительные работы на участке, необходимо знать, какие документы нужны для этого. Итак, застройщику следует подготовить такой пакет документов:

  • Паспорт хозяина участка или лица, его представляющего по официально заверенной нотариусом доверенности.
  • Документы, подтверждающие права на земельный надел. Таковыми могут являться акт дарения, договор купли-продажи, завещание и пр.
  • Также стоит подготовить план участка, на котором планируется выполнение строительных работ. План можно получить в отделе Архитектуры и Градостроительного развития вашего города. Как правило, план подготавливают в течение месяца и бесплатно. Достаточно написать для этого заявление нужного образца.
  • Проектная документация на дом вместе с планом участка, где будет точно указано, в какой точке участка будет располагаться постройка. Эту бумагу можно подготовить самостоятельно на копии кадастрового плана вашего участка. Достаточно сделать копию плана и нанести на него будущий дом в задуманном месте. Но после этого менять расположение дома на участке уже будет нельзя.

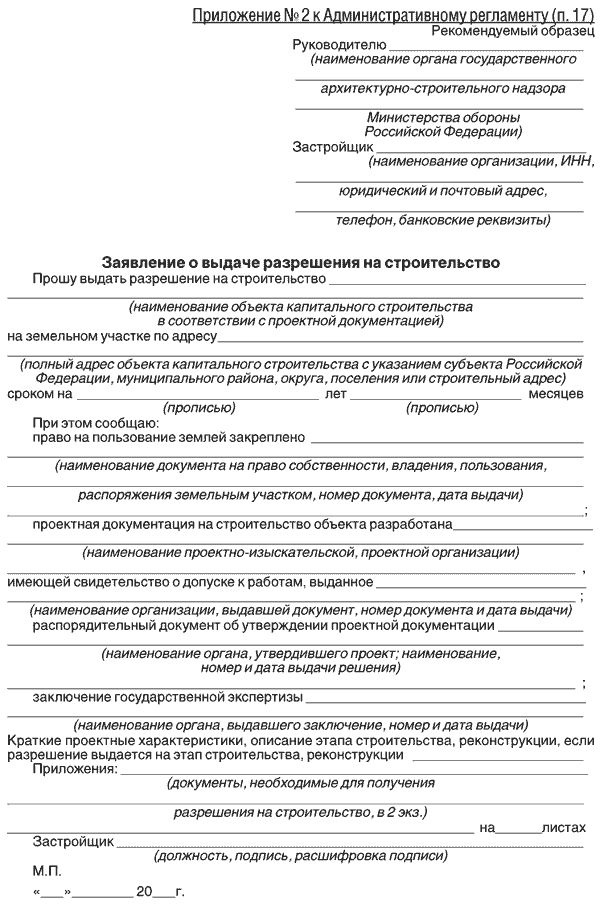

  • Заявление на получение разрешающего документа. Его пишут на месте по имеющемуся в организации образцу.

Важно: никаких других бумаг и документов по вашему участку больше собирать не нужно. Все остальное по сбору информации и получению бумаг по месту под застройку администрация берет на себя, что регламентировано в ст. 51 ч. 9-10 КГ РФ.

Орган, уполномоченный выдать разрешение

Важно знать, что для получения разрешения на строительство не нужно сбивать ноги и ходить далеко, этим вопросом занимается администрация поселка, в котором вы имеете участок

Важно знать, что для получения разрешения на строительство не нужно сбивать ноги и ходить далеко. Этим вопросом занимается администрация поселка, в котором вы имеете участок. Если же строительство затевается в большом городе, то пакет документов необходимо подать в центр, предоставляющий муниципальные и государственные услуги в районе, в котором будет проводиться стройка.

Важно: если ходить по  госорганам совсем не хочется, то можно отправить пакет документов при помощи сервиса электронной почты, воспользовавшись Единым порталом государственных и муниципальных услуг.

Но здесь стоит знать, что процедура регистрации и отправки будет полностью зависеть от наличия у вас зарегистрированной электронной цифровой подписи. Да и времени процесс займет немало.

Сроки выдачи разрешения

После сбора и подачи всех нужных документов вы можете получить разрешение или отказ в течение 10 календарных дней с момента написания заявления

После сбора и подачи всех нужных документов вы можете получить разрешение или отказ в течение 10 календарных дней с момента написания заявления. Сроки регламентированы в ст. 51 ч.14 ГК России. Но при этом стоит помнить, что администрация может принять не только положительное решение по вашему вопросу. Результаты могут быть и такими:

  • Отказ в разрешении на стройку. В этом случае вы можете требовать принятия положительного решения через суд. Кстати, отказ должен быть выдан в письменной форме с разъяснениями причин принятия такого решения.
  • Положительный ответ (выдача разрешения). Разрешающая бумага выдается администрацией поселка бесплатно.

Важно: стоит помнить, что разрешение на возведение индивидуального дома имеет срок годности/давности – 10 лет. То есть в течение этого срока с момента выдачи документа вы можете начать и вести строительство. По истечении срока давности документ теряет свою силу, и нужно будет оформлять новое разрешение.

Случаи, в которых не нужно оформлять разрешение

Застройщику также стоит знать, что в соответствии с законом есть случаи, когда не требуется разрешение на строительство

Застройщику также стоит знать, что в соответствии с законом есть случаи, когда не требуется разрешение на строительство. То есть, требующийся при капитальном строительстве документ, не является обязательным. Таковыми являются:

  • Монтаж гаражного помещения на участке по частный автомобиль. Но при этом, если гараж и участок будут использоваться для ведения предпринимательской деятельности, то документ нужен.
  • Если стройка проходит на садоводческом участке, предназначенном для ведения садового хозяйства.
  • Если меняется часть спроектированного дома без существенных поправок в проекте.
  • Если выполняется монтаж любых вспомогательных помещений типа сарай, мастерская и пр.

Совет: чтобы понимать, нужно ли разрешение на строительство в каком-то конкретном случае, а вы теряетесь с трактовкой норм и законов, лучше обратитесь к правозащитнику, который разъяснит вам все согласно законам РФ.



Соберите документы для выдачи разрешения на строительство

Что делать

Только владельцы недвижимости, подрядчики с государственной лицензией или их агенты могут обращаться за разрешением на строительство. Арендатор не может получить разрешение, если он не является агентом.

В процессе получения разрешения вы заполнили несколько форм о своей роли, проекте и собственности.

Нам необходимо просмотреть все эти формы и другую информацию, чтобы выдать вам разрешение на строительство.

1. Соберите формы

2. Соберите информацию о вашем подрядчике или заполните формы владельца-застройщика

Мы должны проверить информацию о вашем подрядчике, чтобы выдать вам разрешение на строительство.

Принесите следующие материалы для подрядчика:

  • Свидетельство о страховом возмещении компенсации работникам
  • Бизнес-лицензия Сан-Франциско
  • Лицензия и классификация подрядчика штата Калифорния (известная как карманная карточка)

Для строителей-собственников

Если вы являетесь владельцем недвижимости и выполняете работу самостоятельно, заполните комплект раздаточных материалов для строителей-собственников.

Если вы недавно приобрели здание, принесите документ о праве собственности или налоговую декларацию.

Владелец-строитель (ООО)

Если вы являетесь членом LLC и хотите получить разрешение в качестве владельца-строителя, вы должны доказать, что вы являетесь владельцем.

Предоставьте письменное подтверждение партнерства от LLC или подтверждение имен в LLC от бизнес-ресурса секретаря штата Калифорния.

Для арендаторов

Арендатор здания не может получить разрешение, если он не является агентом собственника или подрядчика. Заполните форму авторизованного агента в пакете раздаточных материалов для владельцев-застройщиков.

3. Получите авторизационное письмо

Если вы не являетесь владельцем, вы должны попросить владельца заполнить раздел «Авторизация агента» на второй странице пакета материалов для владельца-строителя. Он должен быть датирован в течение последних 30 дней.

Если вы являетесь агентом подрядчика, вы должны попросить подрядчика заполнить раздел «Уполномочивание агента» в форме заявления лицензированного подрядчика. Он должен быть датирован в течение последних 30 дней. Вы также должны предоставить подтверждение лицензии и классификации подрядчика в штате Калифорния (так называемая карманная карточка).

4. Принесите наличные, чек или кредитную карту Visa или Master

Мы принимаем оплату только от уполномоченного агента или владельца недвижимости.

5. Принесите удостоверение личности

Принесите удостоверение личности государственного образца, например водительские права, удостоверение личности государственного образца, регистрационную карточку иностранца или паспорт.

6. Получите выданное разрешение.

Для получения безрецептурных разрешений приходите в Центр разрешений и встаньте в очередь Qless.

Разрешительный центр

49 South Van Ness
2-й этаж
Сан-Франциско, Калифорния 94103

с пн по вт, с 7:30 до 16:00

Обвенчались, с 9:00 до 16:00

с чт по пт, с 7:30 до 16:00

Проложить маршрут

Часы работы конкретных счетчиков.

Особые случаи

Cal/OSHA

Cal/OSHA

Для получения государственного разрешения на промышленную безопасность

Запрещено. Позвоните, чтобы назначить встречу.

Адрес: 455 Golden Gate Avenue, 9th Floor Room 9516, San Francisco, CA 94102

Телефон: (415) 557-0300

Электронная почта: [email protected]

Green Halo

Green Halo

Для Плана восстановления строительного мусора (DDRP) или Плана восстановления с уменьшением количества материалов (MRRP)

Адрес: 1455 Market St, #1200, Attn: C&D Demolition Debris SF, CA 94102

Телефон: (415) 355-3700

Электронная почта: [email protected]

Район управления качеством воздуха в районе залива (BAAQMD)

Район управления качеством воздуха в районе залива (BAAQMD)

Номер «J», выданный округом по управлению качеством воздуха в районе залива для: разрешения на снос (форма 6) и/или работ по удалению асбеста

Местонахождение: 939 Ellis Street, San Francisco, CA 94109

Телефон: 415-749-4762

Свидетельство о регистрации в налоговом органе

Свидетельство о регистрации в налоговом органе

Если срок действия вашей налоговой регистрации истек, вы должны продлить ее, прежде чем мы сможем выдать ваше разрешение.

Оставить комментарий
