Как получить разрешение на строительство дома — инструкция

Разрешения на строительство домов больше не выдают

Мы пишем статьи, но российские законы меняются. С 2018 года разрешение на строительство частного дома получать больше не нужно. Теперь нужно подавать и получать уведомления. Это касается садовых домов и ИЖС.

В статье все равно много полезного про подготовку участка, градостроительные нормы и присвоение адреса. Все это актуально, изменились только формальности. Если собираетесь строить дом — обязательно почитайте.

Мой брат Олег получил по региональной программе участок 15 соток под Белгородом.

Сергей Антонов

помог брату начать строить дом

Профиль автора

Он хотел сразу построить на нем дом, но оказалось, что сначала надо собрать кучу документов и получить разрешение в местной администрации.

Просто прийти к чиновникам и попросить разрешение нельзя. Сначала надо проверить статус участка, получить адрес и кадастровую выписку, начертить проект и ситуационный план. Для надежности до начала стройки стоит провести геологические изыскания. Расскажу, как все это делал мой брат.

Как правильно

По закону возводить дом просто так нельзя. Без документов его не получится зарегистрировать, а значит, продать, поменять, подарить или оставить в наследство.

Но по факту, если построиться на своем участке, то можно узаконить уже готовый дом через суд. По гражданскому кодексу можно признать право собственности на самовольную постройку, если она соответствует всем нормам.

ст. 222 ГК

Но вдруг выяснится, что сосед против того, что дом близко к его забору? Или через участок проходит центральный кабель и земельные работы запрещены. Тогда постройку признают незаконной, дом потребуют снести, а хозяин заплатит штраф. Поэтому безопаснее все сделать как положено.

Выписка из реестра

По закону возвести частный дом можно только на земле, которая предназначена для индивидуальной жилой застройки или для личного подсобного хозяйства. В документах на землю должно быть именно такое назначение участка — официально. Если вы сами считаете, что земля подходит для строительства дома, этого мало. Может быть, вы и покупали землю для дома, а окажется, что строить там нельзя. Например, с садовым и дачным участком могут быть проблемы.

Вид разрешенного использования земельного участка можно посмотреть в выписке из Единого государственного реестра недвижимости об основных характеристиках и зарегистрированных правах. Выписку получают через госуслуги, онлайн-сервисы Росреестра или в МФЦ. Она стоит 290 Р.

/guide/get-egrn/

Как получить выписку из ЕГРН

Если есть свидетельство о регистрации на участок, то вид разрешенного использования земли указан там.

До 2013 года собственникам земли выдавали такие свидетельства о регистрации права, в них тоже указан вид разрешенного использования земли Сейчас право собственности на участок подтверждает выписка из ЕГРН, в ней указан и вид разрешенного использования

Дом нельзя строить в санитарно-защитной зоне рядом с промышленными предприятиями, аэропортами, кладбищами и свалками.

ПП РФ «О порядке установления охранных зон объектов электросетевого хозяйства и особых условий использования земельных участков, расположенных в границах таких зон»

В каждом регионе свои правила и законы, где подробно расписано, на каком расстоянии от каких объектов запрещено строительство. Санитарная или охранная зона есть у заправок и автомоек и даже возле линий электропередч.

Разобраться самому в тонкостях местного земельного законодательства сложно, и если есть подозрения, что участок находится в такой зоне, то лучше обратиться в местный земельный комитет или межевой центр, где есть специалисты с нужными базами и кадастровыми планами.

Ну и что? 02.11.22

Строительство домов рядом с ЛЭП больше не нужно согласовывать с энергетиками напрямую

Мой брат получал участок специально под индивидуальное строительство фактически в чистом поле, поэтому у него проблем не возникло. Но есть случаи, когда люди покупают участки на большой свободной территории, а потом выясняется, что это водоохранная зона. И хотя назначение участка подходящее, строить там дома не разрешают. Семьи остаются с ненужной землей, кредитами и без денег.

Инженерно-геологические изыскания

Грунтовые воды и особенности грунта могут осложнить строительство. Если на плохой почве построить дом, то по стенам пойдут трещины, а фундамент и подвал будет подтапливать. Чтобы такого не произошло, желательно провести инженерно-геологические изыскания.

Фирм, которые этим занимаются, много. Специалисты приедут на участок, пробурят скважины на месте будущего строительства, возьмут пробы почвы. В итоге подготовят отчет на несколько десятков страниц, в котором будут разные схемы и графики, понятные только другим специалистам. Можно попросить геодезистов, чтобы они на словах объяснили, можно ли начинать стройку.

/guide/piles/

Как сделать свайный фундамент для частного дома

Если денег на специалистов нет совсем, стоит поговорить с соседями: иногда совет старожила полезнее заключения эксперта. Хозяин, который сам строил дом и много лет в нем живет, знает все особенности почвы на участке и подскажет, какой глубины делать фундамент и подвал.

Белгородская компания, которую нашел брат, попросила за свою работу 65 000 Р. Так как денег было впритык, он решил геологические изыскания не делать и положиться на авось. Стройка еще идет, трещин пока не видно. Брат надеется, что ему повезет: у него участок без уклона, плотная почва, а грунтовые воды глубоко. Но вам он так делать не советует: переделка обойдется дороже изысканий.

За два года брат поставил стены и кровлю

Адрес и кадастровая выписка

Как присвоить адрес. Улица, на которой мой брат строит дом, существовала только на бумаге, поэтому ему пришлось самому получать адрес. В местной администрации будущему дому присвоили номер, а Олегу выдали постановление, что участок расположен по адресу с конкретным названием улицы и номером дома.

Получать адрес придется, даже если улица существует и на ней есть дома с номерами. Например, если большой участок делят на два: тогда у одного из них будет новый адрес. Иногда документы приходится оформлять несколько месяцев.

Как получить кадастровую выписку. Каждый земельный участок имеет свой кадастровый номер. Фактически это адрес участка, но записанный специальным кодом в общей базе. Зная кадастровый номер, на сайте Росреестра можно посмотреть, где расположен участок, на землях какой категории, какой он площади. Разрешение на строительство можно получить только для участка, у которого есть кадастровый номер, подтвержденный кадастровой выпиской.

Публичная кадастровая карта

Кадастровую выписку брат получил в местном МФЦ. К заявлению приложил копию свидетельства о регистрации права собственности и документ о присвоении адреса.

Если у будущего дома нет адреса, его присвоит администрация Кадастровая выписка похожа на выписку из ЕГРН, но это разные документы. Не перепутайте

Проект и ситуационный план

Проект — это чертеж вашего будущего дома с планом помещений.

Строить вы будете по проекту. Чтобы вам разрешили строительство, проект должен быть грамотным с инженерной точки зрения. Дом, который вы задумали, не должен угрожать окружающим и вам.

Простой проект у инженерной или архитектурной фирмы обойдется в 20 000—30 000 Р. Верхняя планка цен не ограничена. Можно нарисовать проект самостоятельно или взять готовый в интернете. Кроме того, проект может сделать бесплатно компания, которая займется вашим строительством, — вариантов экономии много.

/building/

Как я строил загородный дом под Петербургом

Ситуационный план — это чертеж участка с расположенным на нем домом. План брат чертил сам, потому что он окончил строительный вуз. Но все равно пришлось сверяться с документами, чтобы не пропустить ни одно из требований. Вот некоторые из них:

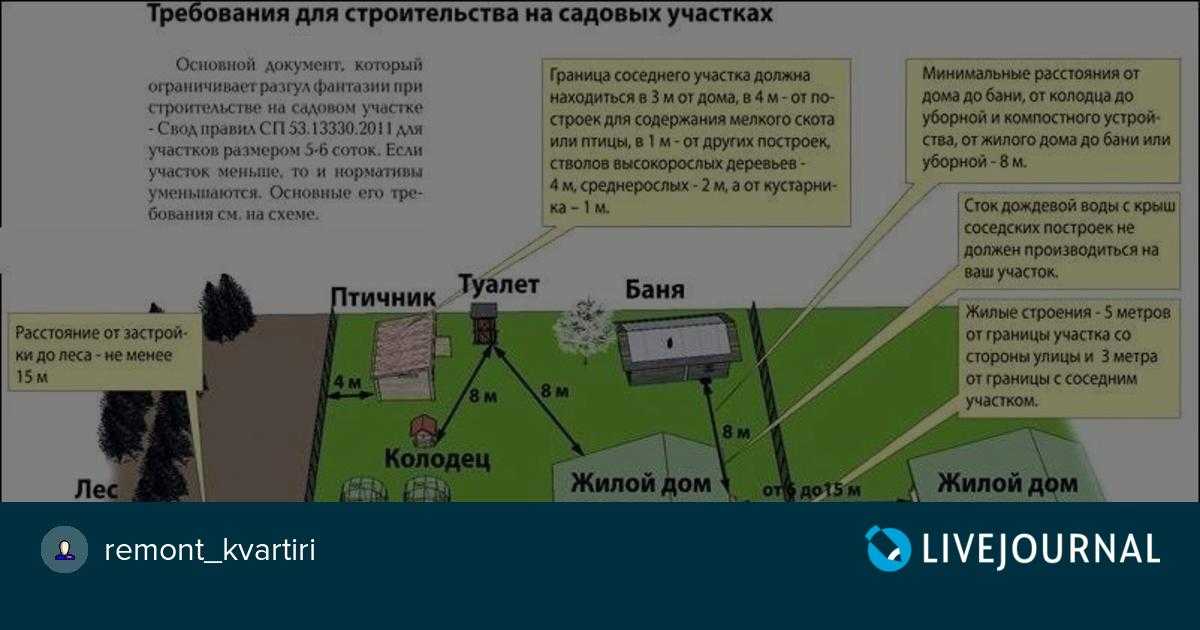

  1. Расстояние между соседними домами, если они сделаны из дерева, должно быть минимум 15 м; если из кирпича — 6 м.
  2. Расстояние от дома до хозпостроек должно быть минимум 4 м.
  3. Площадь общей комнаты должна быть не меньше 12 м², спальни — 8 м², кухни — 6 м².
  4. Газопроводные трубы нельзя проводить через весь дом.
  5. Каждая спальня должна иметь как минимум одно окно.

СНиП для жилых домов

Это не все требования — читайте документы или консультируйтесь с экспертами.

Сообщество 27.07.22

Может ли сосед построить дом вплотную к моему забору?

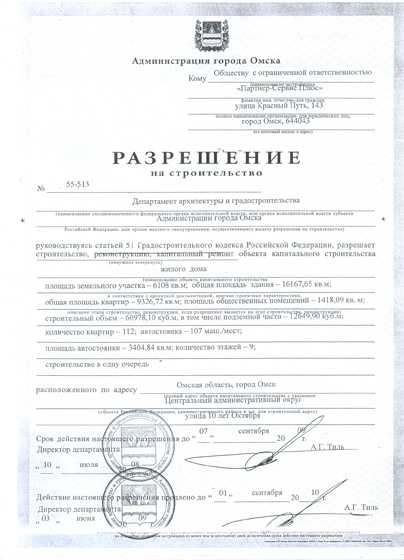

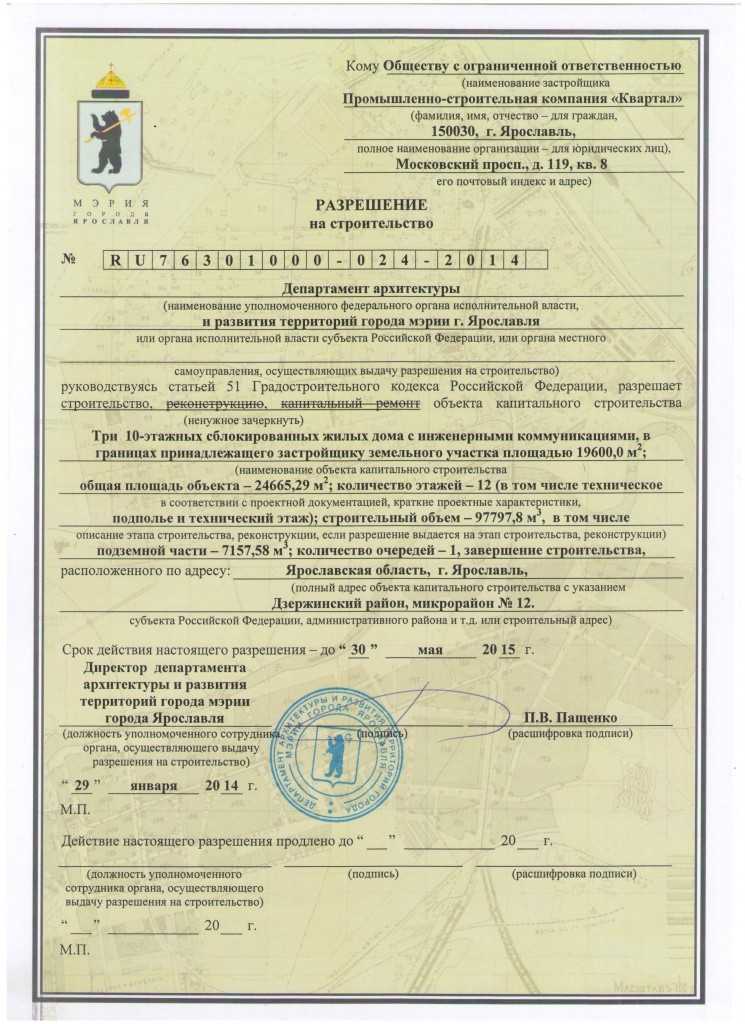

Получить разрешение

В Белгороде разрешение на строительство выдает местное управление архитектуры. Чтобы получить разрешение, брат написал заявление. К нему попросили приложить проект и ситуационный план, копию кадастровой выписки и копию свидетельства о собственности на землю.

Даже если заявление примут, но разрешение не выдадут, обязаны написать причины отказа.

Через неделю Олегу позвонили и пригласили прийти за разрешением на строительство и градостроительным планом участка.

/guide/house-registration/

Как оформить дом в собственность по дачной амнистии

На градостроительном плане было указано, где находится участок, его площадь и размеры.

По закону стройку можно начинать, только если на руках есть разрешение на строительство

В плане написаны основные требования федерального и местного законодательства, которые надо соблюдать во время строительства:

На оформление всех бумаг для получения разрешения у Олега ушло три месяца. Но это может и затянуться. Я знаю случай, когда только на получение адреса ушло четыре месяца. А еще бывает, что нужно проводить межевание или наносить границы на план города. Кажется, что осталось получить одну справку, а на деле оказывается, что все только начинается. Иногда даже законы успевают поменяться, пока оформляется разрешение.

Как сделать межевание земельного участка

Запомнить

  1. Проверьте предназначение участка в свидетельстве о собственности или выписке из ЕГРН.
  2. Если есть подозрения, что участок находится в не подходящей для строительства зоне, обратитесь в земельный комитет.
  3. Если готовите проект сами, соблюдайте СНиПы и региональные нормы.
  4. Храните документы, планы и проекты. После строительства надо будет оформлять право собственности на дом и проводить коммуникации. Все эти документы пригодятся.
  5. Если заказываете чертежи и планы у подрядчиков, храните договоры. Вдруг выяснится, что они не соблюдали нормы и теперь вам не подключат газ, — договор будет кстати.

Как и где оформить разрешение на строительство

Перед началом любого строительства, будь то индивидуальный жилой дом или строительство промышленного предприятия, необходимо получить разрешение на строительство. Иначе в соответствии со статьей 222 Гражданского кодекса РФ строительство будет признанно самовольной постройкой со всеми вытекающими отсюда последствиями. При регистрации права собственности на вновь построенный объект, одним из документов, на основании которых это право оформляется, является разрешение на строительство.

Когда разрешение не требуется?

Естественным вопросом в такой ситуации является вопрос: как и где оформить разрешение на строительство и всегда ли необходимо его оформлять?

Согласно статье 51 часть 17 Градостроительного кодекса РФ, в ряде случаев оформление разрешения не требуется. Прежде всего, это объекты, которые капитальным строительством не являются:

  • навесы;
  • киоски;
  • заборы и другие не капитальные сооружения.

Так же нет необходимости в оформлении разрешения на строительство:

  • для возведения сооружений и строений вспомогательного назначения;
  • для строительства гаража на земельном участке, который предоставлен застройщику не в коммерческих целях;
  • для строительства на земельных участках, целевым назначением которых является ведение садоводства или дачного хозяйства.

При проведении капитального ремонта получение разрешения не требуется. Этот пункт под номером 4.1 введен в часть 17 стати 51 ГрК РФ Федеральным законом № 243-ФЗ от 18.07.2011 года. Градостроительный кодекс разрешает вносить изменения в объекты капитального строительства без оформления разрешения, если они не затрагивают конструктивные и прочие характеристики надежности и безопасности и не превышают установленные градостроительным регламентом предельные параметры разрешенного строительства или реконструкции.

Градостроительным кодексом или градостроительным законодательством субъектов Российской Федерации могут устанавливаться другие случаи, когда не требуется получение разрешения на строительство. Во всех остальных случаях перед началом проведения строительных работ необходимо получить разрешение.

Оформление разрешения на строительство

В Градостроительном кодексе расписано, как и где получить разрешение на строительство. Согласно статьи 51 часть 4 разрешение на строительство выдают местные органы самоуправления по месту расположения земельного участка под строительство.

Например, в Московской области разрешение на строительство выдают департаменты  архитектуры и градостроительства. Законодательством так же предусмотрены случаи, когда  необходимое разрешение выдают другие органы федеральной и исполнительной власти. К таким объектам относятся, объекты культурного наследия, атомной энергетики, некоторые гидротехнические сооружения, авиационного, железнодорожного транспорта, а так же если строительство объекта осуществляется на земельных участках не входящих в юрисдикцию местных органов самоуправления или расположенных на территориях нескольких субъектов Российской Федерации.

Для получения разрешения на строительство застройщик должен подать заявление в уполномоченный орган с приложением целого ряда документов. Важнейшими из них являются:

  • правоустанавливающие документы на земельный участок;
  • градостроительный план земельного участка;
  • проект строительства;
  • заключение экспертизы.

Для индивидуального жилищного строительства к заявлению прилагаются:

  • правоустанавливающие документы на участок;
  • градостроительный план;
  • схема планировочной организации земельного участка.

Действия застройщика при выдаче или отказе

Поданные документы проверяются на соответствие требованиям градостроительного плана или проекта планировки территории, красным линям застройки. В установленный законом срок застройщику выдается разрешение на строительство или отказ в выдаче разрешения с указанием причин.

При получении отказа застройщик может подать заявление на выдачу разрешения повторно или оспорить решение в судебном порядке.

Разрешение на строительство является документом, позволяющим застройщику приступить к выполнению строительно-монтажных работ на объекте строительства или реконструкции. Оно является подтверждением того, что объект соответствует действующим требованиям градостроительной документации и нормативов.

Как построить собственный дом: пошаговое руководство

Дома бывают разных видов, чтобы удовлетворить любые потребности. Из-за большого выбора существующего жилищного фонда, а также высокой стоимости строительства нового дома большинство потенциальных домовладельцев покупают существующие дома. И это совсем не плохой выбор. Большинство домов достаточно долговечны, чтобы прослужить десятилетиями, их можно легко реконструировать, и они могут расти в цене.

Тем не менее, строительство собственного дома (имеется в виду найм генерального подрядчика для завершения строительства нового дома) имеет неоспоримую привлекательность. Новый дом может быть спроектирован именно для ваших нужд. Он поставляется с несколькими, если таковые имеются, скрытыми проблемами. Опасные материалы, такие как краска на основе свинца и асбест, отсутствуют. Новые преимущества встроены в дом, а старые проблемы исключены. Поэтому неудивительно, что большинство людей предпочли бы построить собственный дом, а не купить старый дом, если бы все остальные факторы были одинаковыми.

Лучшие строители домов на заказ

Должны ли вы выступать в качестве собственного подрядчика?

Когда вы решите построить свой собственный дом, как правило, лучше всего сделать это через лицензированного генерального подрядчика.

Многие штаты разрешают домовладельцам выступать в качестве подрядчиков для своего собственного дома. При таком расположении вы становитесь тем, кого часто называют собственником-строителем. Чтобы заключить контракт на крупномасштабный проект, такой как дом (а не хозяйственную постройку или небольшое, более дешевое здание), вам необходимо подать заявление на освобождение от ответственности собственника-строителя и подписать заявление на получение разрешения на строительство самостоятельно.

Тем не менее, очень немногие люди имеют право выступать в качестве собственного генерального подрядчика (ГП). Строительство дома требует, чтобы вы соединили множество нитей и удостоверились, что они согласованы множеством способов. Проекты и субподрядчики должны быть запланированы в правильном порядке, чередующемся с многочисленными муниципальными проверками. Вам нужно знать строительный код. Кроме того, очень полезно иметь сеть субподрядчиков, на которых вы полагаетесь в выполнении надежной работы.

Все это делает генеральный подрядчик. Ни один генеральный подрядчик, контролирующий строительство дома, не обходится дешево. Большинство генеральных подрядчиков взимают от 10 до 20 процентов от общей стоимости строительства дома, включая разрешения и материалы. Это плата, которую большинство строителей-любителей считают вполне оправданной, особенно если у них есть проверенный и неудачный опыт работы с генеральным подрядом.

Pros

  • Сократите огромные затраты за счет снижения общей стоимости на 10–20 процентов

  • Больше контроля над сроками, особенно если сборка представляет собой медленный открытый проект

Минусы

  • Проиграть в сети сабвуферов GC

  • Нет личного опыта работы с разрешительным органом

  • Не получать оптовые скидки

  • Небольшое ноу-хау координации шагов

Экономьте деньги с помощью Sweat Equity

Если вы намерены участвовать и помогать подрядчикам, когда строите собственный дом, есть один способ сделать это: вклад капитала в виде небольших индивидуальных проектов.

Поздние стадии, постконтрактные проекты могут выполняться домовладельцем, а не подрядчиком. Эти проекты на поздних стадиях лучше подходят для самостоятельной работы, потому что вы не рискуете замедлить проект строительства дома:

9 советов по найму и работе с подрядчиками

Подготовка домашней площадки

Во-первых, пришло время обустроиться — в прямом и переносном смысле. Вы не только получаете свой проект прямо в уме и на бумаге, но и размещаете свой предполагаемый дом на намеченном месте.

  • Очистите строительную площадку от кустов и другого мусора до уровня земли и не менее 25 футов по периметру планируемого дома.
  • Геодезист размечает участок на основе оригинальных чертежей участка, на которых указаны границы участка.
  • Внесите изменения в топографию участка, если необходимо изменить поток воды через участок: для этого часто требуется подрядчик с землеройным оборудованием.
  • Закажите мусорный контейнер для мусора во время строительного проекта.
  • Закажите один или несколько переносных туалетов для рабочих.
  • Закажите временные коммунальные услуги в энергетической компании.
  • Наймите электрика для подключения временного электрического щита, который обычно монтируется на существующем столбе.
Алистер Берг / Getty Images

Заливка бетонных оснований и фундаментов

Строительная площадка приобретает форму с раскопками и установкой фундаментов и плит. Эту работу выполняют подрядчики по земляным работам и специалисты по фундаменту — совершенно другая группа подрядчиков, чем бригады плотников, которые скоро прибудут на место.

Фундамент и фундамент составляют большую часть всей стоимости строительства дома. Это означает, что крупные выплаты происходят вскоре после начала проекта.

Важно знать

Оплата генеральному подрядчику происходит в соответствии с графиком жеребьевки, который заказчик и подрядчик согласовывают заранее. Количество и сумма платежей зависит от размера проекта. Хотя платежи не всегда соответствуют работе субподрядчиков, они часто соответствуют основным этапам, таким как фундамент, каркас или кровля.

Саймон Баттенсби / Getty Images
  1. Подрядчик роет траншеи достаточной глубины для промерзания фундамента. Фундамент должен лежать ниже ожидаемой линии промерзания в вашем районе, чтобы предотвратить морозное пучение, которое может повредить ваш дом.
  2. Прибывают инспекторы, чтобы проверить размеры траншей для фундамента.
  3. Подрядчик заливает бетон для фундаментов.
  4. Водосточные желоба предназначены для отвода воды из нижних этажей и их защиты.
  5. Подрядчик строит вертикальные фундаментные стены, опирающиеся на фундаменты, используя заливной бетон или бетонные шлакоблоки. Иногда используются и другие типы фундаментов, хотя и редко.
  6. Фундамент полностью гидроизолирован до уровня готового грунта. В стене фундамента делаются отверстия для прокладки водопроводных и дренажных линий.

Монтаж сантехники и электрики

Если вы кладете фундамент плитного типа, вы пригласите сантехников и электриков для выполнения некоторых услуг перед заливкой этой бетонной плиты:

  • Трубы прокладывают сантехники, а потом эти трубы замазывают.
  • Если электрические линии будут проходить через бетонную плиту через металлические трубы, сейчас самое время проложить эти трубы.
еленалеонова / Getty Images

Заливка бетонной плиты

  1. Для плиты дома подрядчик сначала установит изоляцию плиты из пенопласта.
  2. Основание из гравия толщиной не менее 4 дюймов накладывается на плиту из пенопласта, образуя основание для бетона.
  3. Далее следует пластиковая пароизоляция.
  4. Арматура из проволочной сетки укладывается и размещается так, чтобы она была немного приподнята над уровнем земли. Это позволит арматуре располагаться в середине слоя бетона, где она обеспечит наибольшую прочность.
  5. Теперь подрядчик заливает бетонную плиту, вероятно, из автобетоносмесителей, которые доставляют большое количество бетона.
  6. Если вы строите гараж или подвал, тоже самое время залить эти места бетоном. Приглашать подрядчика по бетону для очередной заливки дорого, поэтому выгодно выполнять всю бетонную работу сразу.
Вестенд61 / Getty Images

Каркас, боковые стенки и крыша дома

Выполнив земляные работы, фундамент и бетонные работы, вскоре вы начнете узнавать свой проект как дом. Приедут плотники, которые возьмут деревянный каркас полов, стен и потолков, а затем перейдут к монтажу обшивки, сайдинга и кровли. Эта работа может происходить с поразительной быстротой. В течение недели или двух вы можете внезапно распознать в этом сооружении дом со стенами и крышей.

  1. Составьте заказ на необходимые пиломатериалы, гвозди, строительный войлок или пленку и клей, основываясь на ваших строительных планах.
  2. Когда наступает хорошая погода, прибывает бригада плотников, чтобы обрамить стены дома, включая пол, потолок и каркас крыши: Каркас — это основная оболочка дома, за вычетом обшивки и поверхности крыши. В это время будут обрамлены черновые проемы для окон, дверей и световых люков. Завершает этот этап основная обшивка поверхностей стен и крыши.
  3. Установка окон, дверей и световых люков. Обычно это делает та же бригада плотников, что и обрамление, хотя иногда для этой работы привлекается бригада производителя. Это также работа, с которой могут справиться некоторые домовладельцы. На этом этапе, когда здание обшито и установлены двери и окна, субподрядчики, выполняющие электрические и сантехнические работы, могут приступить к черновой части своей работы.
  4. Готовая поверхность сайдинга теперь устанавливается поверх обшивки после того, как обшивка дома сначала обернута какой-либо защитной мембраной от непогоды: опять же, эта работа часто выполняется тем же подрядчиком, который делал каркас и обшивку.
  5. Наконец, кровельщики завершают укладку кровельных отливов и черепицы или других готовых кровельных поверхностей: Основная оболочка дома готова.
Барт Коендерс / Getty Images

Установка электрики, сантехники и изоляции

Теперь внутренние работы в вашем доме начинаются с приезда каменщиков, электриков, сантехников и специалистов по вентиляции и кондиционирования.

  1. Каменщики строят дымоход, если он предусмотрен в вашем доме. Обычно это включает в себя нанесение кирпичной или каменной облицовки на основание из бетонных блоков, которое было заложено подрядчиком по фундаменту.
  2. Электрики и сантехники выполняют черновую работу с электрическими цепями, водопроводными трубами и воздуховодами системы отопления, вентиляции и кондиционирования воздуха. Эта работа упрощается без укладки стен, пола и потолка. После завершения эти подрядчики вернутся после того, как стены и потолки будут на месте, чтобы завершить окончательные соединения различных приспособлений.
  3. Проверки производятся в черновом варианте. Организация получения разрешений и проверок осуществляется подрядчиком. Если вы беретесь за эту работу самостоятельно, то ответственность за проверки ложится на вас.
  4. Утепление стен и чердака. Иногда это делает бригада плотников, но обычно это делает подрядчик, специализирующийся на изоляции.
Банки фото / Getty Images

Повесить гипсокартон и установить отделку

Интерьер начнет выглядеть законченным по мере монтажа стеновых и потолочных поверхностей.

  1. Гипсокартон висит по всему дому: Все поверхности стен и потолка обычно висят до того, как будут продолжены какие-либо дальнейшие работы.
  2. Швы гипсокартона проклеены, замазаны шовным герметиком и окончательно отшлифованы.
  3. Все внутренние стены и потолки грунтуются: это часто делается с помощью распылительного оборудования и происходит очень быстро, так как нет необходимости беспокоиться об отделке молдингов и поверхностей пола.
  4. Установлены все молдинги отделки, включая дверные и оконные наличники и карнизы.
  5. Вся мебель вешается в ванных комнатах, кухнях и других помещениях.
Джордж Питерс / Getty Images

Покрасить стены и выполнить отделочные работы

После того, как грязная работа по установке гипсокартона и грунтовке стен завершена, пришло время пригласить маляра.

  1. Стены окрашены, а потолки либо окрашены, либо покрыты текстурой. Это работы, которые домовладельцы могут решить сами, чтобы сэкономить деньги. Но для домовладельцев, привыкших красить только одну или две комнаты, имейте в виду, что покраска всего дома — огромная задача.
  2. Установлены столешницы на кухне и в ванной. Эту работу выполняют специалисты по столешницам, которые изготавливают и устанавливают столешницы.
  3. Установлены шкафы для кухни и ванной. Специализированные компании поставляют и устанавливают кухонные и ванные шкафы.
  4. Установка и подключение готового электрического и сантехнического оборудования завершены: из-за того, что здесь есть проблемы с кодом, этим должны заниматься только самые опытные мастера.
БэнксФото/Getty Images

Установка напольного покрытия

Уложите чистовой пол (или напольное покрытие) по всему дому. Варианты покрытия пола включают ковровое покрытие, твердую древесину, ламинат, керамическую плитку, роскошные виниловые доски и паркетные полы. Обычно это работа для еще одного субподрядчика, хотя домовладельцы могут заняться установкой некоторых секций пола.

Очистите рабочее место, выбросив весь допустимый мусор в мусорный контейнер. Подрядчик наймет компанию, которая специализируется на уборке после строительных работ.

Изображения Соллина / Getty Images

Final Home-Building Matters

  1. Завершение наружного благоустройства. Чтобы сэкономить деньги, это может быть проект «сделай сам». Или вы можете нанять ландшафтную компанию, чтобы спроектировать и установить ландшафт для вас.
  2. Снимите мусорный контейнер: позвоните в компанию по утилизации, чтобы забрать мусорный контейнер, и сообщите, что вам не нужна замена.
  3. Организовать окончательные проверки разрешительными органами.
  4. Запланируйте заключительный осмотр, если вы пользуетесь услугами генерального подрядчика.
  5. Организуйте окончательную проверку вашим кредитором, если вы финансировали строительство своего дома с помощью кредита на строительство.

Часто задаваемые вопросы

  • Проще говоря, все в нем совершенно новое! Новый дом будет оснащен самыми современными технологиями и энергоэффективностью, плюс вы сможете спроектировать его так, как хотите, начиная от планировки, выбора цветов, пола и многого другого.

  • Строительство требует времени, поэтому вы не сможете сразу же въехать, а строительство потенциально может занять больше времени, чем планировалось. Также могут возникнуть неожиданные дополнительные расходы.

  • Если вы хорошо разбираетесь в доме, вы можете сэкономить деньги, взяв на себя некоторые из небольших проектов. Как только дом будет построен, приступайте к ландшафтному дизайну, а также постройте внутренние дворики и дорожки. Также можно покрасить дом снаружи и внутри, и постелить пол.

Разрешения на дополнительное жилое помещение (ADU)

Городские власти Портленда приветствуют возможность работать с вами над разрешением на дополнительное жилое помещение (ADU). Узнайте больше о том, что требуется при создании ADU. Вы также можете назначить встречу для обсуждения вашего проекта.

Вспомогательная жилая единица (ADU) представляет собой дополнительную жилую единицу, созданную на участке с домом, пристроенным домом, крошечным домом, дуплексом или сборным домом. Второй блок меньше основного жилища. Вы можете создать ADU:

  • Переоборудование части существующего дома
  • Переоборудование существующего гаража или
  • Строительство нового здания

Для этого проекта вам потребуется разрешение на строительство

Разрешение на строительство требуется для переоборудования чердаков, подвалов или гаражей к жилому или жилому помещению. Вам также необходимо разрешение на строительство, чтобы построить новый ADU. Для вашего проекта также могут потребоваться электрические, сантехнические или механические разрешения.

Уточните у окружного оценщика возможные последствия налога на имущество

Добавление дополнительной жилой единицы, вероятно, значительно увеличит стоимость вашего дома и, следовательно, налоги на недвижимость.  Стоимость, на которую начисляются налоги на недвижимость, определяется окружным заседателем, а не городом Портленд.

Прежде чем приступить к проекту ADU, обратитесь в офис окружного заседателя, чтобы узнать, как добавление ADU может повлиять на ваши налоги на недвижимость.

Округ Малтнома предоставляет веб-страницу с дополнительной информацией о том, как ADU могут влиять на налоги на недвижимость. Для домов, расположенных в городе Портленд, но за пределами округа Малтнома, обратитесь в офис окружного заседателя, чтобы узнать больше о том, как могут повлиять на ваши налоги на недвижимость:

  • Округ Клакамас
  • Округ Вашингтон

Оценка существующего пространства для преобразования в ADU

Незавершенные участки могут не соответствовать действующим требованиям строительных норм и правил для жилой площади. Сюда входят:

  • Высота потолка
  • Окна аварийного выхода (окна аварийного выхода)
  • Изоляция и вентиляция
  • Лестницы

Эти условия могут сделать преобразование в ADU дорогостоящим, трудным или даже невозможным. Узнайте больше о том, как исследовать вашу собственность ниже.

Шаг 1. Изучите свою собственность, прежде чем строить ADU

Как проверить историю разрешений на дом

В зависимости от возраста вашего дома у нас могут быть инспекционные карты или планы на микрофильмах, которые показывают историю разрешений для вашего дома . Важно проверить записи о разрешениях, а не полагаться на налоговую информацию из офиса окружного заседателя. Если «существующий» готовый чердак или подвал не был разрешен, его необходимо будет узаконить через новое разрешение, как если бы работы еще не были выполнены.

Некоторые записи доступны онлайн. Посетите нашу веб-страницу Как запросить записи о публичной собственности.

Узнайте о стандартах зонирования для ADU

В кодексе зонирования существует множество стандартов проектирования и использования, которые применяются к созданию ADU. К ним относятся:

  • Ограничения на краткосрочную аренду и занятие домашним хозяйством
  • Ограничения на размер ADU
  • Требования к конструкции новых отдельно стоящих ADU высотой более 15 футов

Для получения подробной информации о стандартах кодов зонирования, таких как допустимая видимость и высота, нажмите здесь.

Городские инженерные сети

Внутренний блок и основная жилая единица должны иметь отдельные и независимые системы водоснабжения и канализации, за исключением случаев, разрешенных Службой водоснабжения и охраны окружающей среды.

Получите дополнительную информацию о требованиях к водоснабжению и канализации, таких как вывод из эксплуатации септического резервуара или выгребной ямы, количество допустимых приспособлений, а также общие и отдельные счетчики.

Строительные стандарты

Строительство новых вспомогательных жилых единиц и пристроек к существующим домам на одну семью для создания вспомогательной жилой единицы должно соответствовать требованиям Орегонского Жилищного Специального Кодекса (ORSC) для жилых домов на одну и две семьи. Альтернативные стандарты строительства, перечисленные в Руководстве по кодам вспомогательных жилых единиц, применяются, когда вспомогательная жилая единица создается в рамках существующей односемейной жилой единицы или в существующей отдельно стоящей вспомогательной структуре, такой как гараж.

Вспомогательные жилые единицы могут быть добавлены к таунхаусам, которые считаются жилыми единицами на одну семью, если структура таунхауса соответствует требованиям Code Guide: дополнительные жилые единицы и общие помещения в структурах таунхаусов (202,43 КБ). Вспомогательные жилые единицы не могут быть добавлены в существующую жилую единицу на две семьи, если только структура не будет изменена в соответствии с требованиями Орегонского кодекса структурных особенностей (OSSC) или если существующие жилые единицы не будут перепроектированы, чтобы соответствовать требованиям таунхаусов. Примечание: Справочник по кодам вспомогательных жилых единиц не применяется к строениям, рассмотренным в соответствии с OSSC.

Загрузить файл в формате PDF Справочник по кодам вспомогательных жилых помещений217,81 КБ

Кто может выполнить работу?

Подрядчики должны иметь лицензию на работу в Орегоне. Совет строительных подрядчиков штата Орегон (CCB) выдает лицензии подрядчикам. В заявке на получение разрешения и в материалах их компании должен быть указан номер лицензии. Нужна помощь в поиске подрядчика? На веб-сайте CCB есть хорошие советы о том, как его найти. Сантехнические и электрические подрядчики имеют дополнительные лицензионные требования.

Если вы являетесь домовладельцем и выполняете работу самостоятельно, вы можете подписать заявление на получение разрешения на торговлю. Вы не можете самостоятельно выполнять электромонтажные работы для ADU. Вы должны нанять лицензированного подрядчика по электротехнике для выполнения электромонтажных работ на ADU. В штате Орегон есть полезная информация для домовладельцев:

Загрузить PDF-файл Владелец выполняет работы — Информационное уведомление для владельцев об обязанностях по строительству 187.13 KB

Программа отказа от SDC ADU

Возможно, вы имеете право подать заявку на освобождение от SDC. Подробнее об этой программе.

Сборы и сборы за разработку системы

Для разработки ADU требуются сборы за разрешение на строительство, плата за услуги водоснабжения и сборы за разработку системы (SDC). В некоторых случаях сборы или SDC могут быть значительными. Сборы и сборы SDC основаны на приведенной ниже информации.

Плата за разрешение на строительство

Плата за разрешение зависит от типа разрешения, предлагаемой работы, оценки работы и персонала, который должен проверить работу. Когда вы создаете новую жилую единицу, обычно взимается плата за развитие системы.

Плата за разработку системы

Строительство ADU или преобразование существующих сооружений в ADU, как правило, облагается сборами за разработку системы (SDC), которые взимаются Portland Parks and Recreation , Portland Pres  , Environmental Services, Transport и Water Bureau.

Транспортные SDC

Для ADU, в которых не отменяется SDC, Транспортное бюро взимает SDC. Тарифы обновляются ежегодно 1 июля.


Экологические услуги ДЗО

Для ADU, в которых не отменяется SDC, Бюро экологических служб взимает SDC. Сумма SDC будет основываться на платежах, которые были уплачены ранее, и добавлении ADU на основе текущей платы за подключение к канализации. Тарифы обновляются ежегодно 1 июля.

В некоторых случаях может возникнуть необходимость увеличить размер канализационной или сточной линии или обеспечить отдельное подключение АДУ к системе хозяйственно-бытовой канализации. В этих случаях потребуются дополнительные сборы, даже если плата за SDC не взимается.


Парки и рекреации SDC

Для ADU, в которых не отменяется SDC, Portland Parks and Recreation взимает плату с SDC за создание любого ADU. Плата меняется ежегодно 1 июля. Чтобы узнать текущую ставку, позвоните в отдел парков и зон отдыха.


SDC Бюро водоснабжения

Бюро водоснабжения не взимает плату с SDC автоматически при строительстве ADU. Если ADU можно добавить без изменения размера существующей службы водоснабжения, плата не взимается. Нажмите здесь для получения дополнительной информации о подключении к городским коммунальным услугам. По запросу Бюро водоснабжения может проверить существующий размер водопровода. Если требуется увеличение объема услуг по водоснабжению, то взимается плата за увеличение объема услуг наряду с увеличением дифференциальной стоимости для более крупных услуг. Пожалуйста, свяжитесь с Управлением водного хозяйства для получения дополнительной информации.

Загрузить файл в формате PDF Плата за развитие жилых систем (SDC), форма — жилое помещение для одной и двух семей321,31 КБ

Шаг 1b: Все еще нужна помощь? Запланируйте 15-минутную встречу

Это необязательный шаг.  Если вам все еще нужна помощь, мы здесь для вас, если у вас есть вопросы об информации и материалах, которые вам нужны для подачи заявки. Вы можете назначить бесплатную 15-минутную встречу с любым из этих рецензентов:

  • Встреча с городским планировщиком , чтобы получить информацию о планировании и требованиях к зонированию и древовидному коду, применимых к вашему объекту.
  • Встретьтесь со специалистом по строительным нормам и техническим требованиям , чтобы получить помощь по строительным нормам и техническим требованиям.
  • Встретьтесь со специалистом по выдаче разрешений  , если у вас есть вопросы о процессе выдачи разрешений или если вам нужна помощь с требованиями к заявке.
  • Встретьтесь со специалистом по водным ресурсам  , чтобы узнать , требует ли ваш проект увеличения размера существующего счетчика воды.
  • Встретьтесь со специалистом по транспорту  , чтобы узнать, приведет ли ваш проект к улучшению полосы отвода.

Если у вас есть вопросы о бытовых или ливневых канализационных линиях, свяжитесь со службой охраны окружающей среды : 503-823-7761.

Если вам нужна помощь, это эксперты, с которыми мы рекомендуем вам встретиться для этого проекта. Перечислены не все обзорные группы. Перечисленные выше группы помогут вам начать работу.

Шаг 2. Заполните заявку на получение разрешения на строительство ADU, а также необходимые формы и документы

Если вы планируете построить новый отдельно стоящий ADU , следуйте рекомендациям по созданию нового жилого дома для одной семьи.

Если вы планируете преобразовать существующее помещение в ADU, вам необходимо заполнить заявку на получение разрешения на строительство, план участка и архитектурные планы. Полный список требований к подаче заявок на переоборудование существующего помещения см. в разделе «Требования к подаче заявок — Жилье для 1 и 2 семей». Вы также можете прочитать наше пошаговое руководство по заполнению заявки на получение разрешения на строительство.

Если ваш проект соответствует критериям крупного изменения и дополнения жилых помещений (MRAA), существуют дополнительные требования, включая период задержки и уведомление соседей и районных ассоциаций. Подробнее об этих требованиях читайте на веб-странице MRAA.

Шаг 3. Подайте заявку на получение разрешения на ADU через Интернет или лично

Если вы планируете построить новый отдельно стоящий ADU , пожалуйста, следуйте инструкциям по созданию нового жилого дома для одной семьи. Перечисленные здесь шаги предназначены для преобразования существующего пробела в АДУ.

Вы можете подать заявку на получение разрешения ADU онлайн, используя PDX Development Hub. Прочтите пошаговые инструкции  для подачи заявки на получение разрешения онлайн или лично.

Для большинства проектов электронные планы отправляются в рамках единого процесса PDF. Крупные проекты, такие как новое коммерческое строительство , отправляются через PDX E-plans и ProjectDox.

Если вам нужно отправить бумажные планы, вы можете договориться о встрече, чтобы забрать планы или передать их лично. Или, пожалуйста, позвоните нам, и мы будем работать с вами.

Шаг 4. Проверка статуса проверки плана и внесение исправлений в заявку

Вы можете проверить статус проверки разрешения в Portland Maps. Многие люди могут просмотреть одно разрешение. На веб-странице «Процесс проверки разрешений» содержится дополнительная информация о группах, которые проверяют разрешения.

Контрольный лист отправляется заявителю, когда рецензенту требуется дополнительная информация или необходимо внести исправления в планы. Когда вы соберете дополнительную информацию или внесете исправления, вам нужно будет отправить нам контрольный лист с исправлениями. Рецензенты будут уведомлены о получении ответа на контрольный лист, и проверка будет продолжена.

Загрузить PDF-файл Подготовка и отправка исправлений в едином PDF-процессе487,16 КБ

Узнайте больше о том, как отправить нам исправления и как подготовить исправленные бумажные планы.

Шаг 5: Получите разрешение ADU

Когда ваше разрешение будет готово, с вами свяжутся и уведомят об окончательной сумме оплаты. Будут даны инструкции о том, как получить утвержденное разрешение и оплатить сборы. Ваше разрешение не выдается до тех пор, пока не будут оплачены все сборы. Подробнее о процессе предварительной выдачи.

Шаг 6: Начните строить ADU и подготовьтесь к инспекциям для получения разрешения на ADU

В карточке инспекции перечислены все проверки, которые вам, вероятно, потребуются во время строительства вашего ADU, и какие работы необходимо выполнить в первую очередь.

После выдачи разрешения на строительство до начала каких-либо дальнейших работ, нарушающих почву, должны быть установлены, проверены и утверждены меры по борьбе с эрозией и иногда меры по защите деревьев. Для завершения всех разрешений требуется окончательная проверка утверждения.

Шаг 7. Запланируйте проверку, получите результаты проверки и внесите исправления

Чтобы запланировать проверку, позвоните по линии запроса автоматической проверки. Для проверки вам понадобится ваш IVR или номер разрешения и трехзначный код.

Получить результаты проверки разрешения/кеса Portland Maps на следующий день. Узнайте больше о том, почему работу не утверждают и как запланировать повторную проверку.

Свяжитесь с жилыми инспекторами по поводу проверки вашего разрешения на использование ADU

Если у вас есть вопросы до или после проверки, вы можете поговорить с инспектором.

Прочие соображения

Деревья:  Нарушение грунта или этапы строительства, затрагивающие корневую защитную зону существующего дерева, могут вызвать необходимость сохранения деревьев, расположенных на частной территории и/или в полосе отчуждения. Стоимость проекта может также вызвать необходимость посадки деревьев в частной собственности и/или на полосе отчуждения. Дополнительную информацию можно найти на веб-сайте Portland Trees.

Разрешения на временное использование улиц:  Чтобы зарезервировать парковку на улице, закрыть тротуары, проездные или велосипедные дорожки или перекрыть улицы для облегчения строительства, обратитесь в отдел временного разрешения на использование улиц (TSPU) (см. «Контактную информацию» на конец Руководства по кодам ADU) для получения информации и требований или подайте заявку на получение разрешений онлайн на сайте www.tsup.info.

Адреса:  Адреса для объектов с одним или несколькими ADU будут назначены следующим образом:

  • Участку будет присвоен единый адрес (номер) с буквами, используемыми для обозначения каждой отдельной жилой единицы независимо от ориентации. передней двери блока.
  • Буквы единиц (A, B, C, D и т. д.) будут присвоены всем жилым единицам, в том числе на угловых участках.
  • Адрес ADU должен быть постоянно прикреплен к главному входу в жилую единицу и быть разборчивым с общего пути, который обеспечивает доступ к основной единице. Когда адрес, размещенный на входе в объект, не виден с общего пути, дублирующий адрес должен быть постоянно прикреплен к постоянной конструкции у входа на объект с основного общественного пути.

Существующие «Дополнительные единицы аренды»: Существующие дополнительные единицы аренды (ARU), которые были созданы на основании разрешения в соответствии с предыдущими правилами зонирования, будут считаться ADU в соответствии с новыми правилами. Из-за изменений в некоторых стандартах эти ранее существовавшие ADU могут не соответствовать одному или нескольким стандартам Кодекса зонирования. Для получения дополнительной информации, пожалуйста, свяжитесь с Планирование и зонирование.

Прекращение производства вспомогательных жилых единиц или вспомогательных арендных единиц:  Чтобы прекратить использование существующего ADU или ARU в качестве независимой жилой единицы, требуется разрешение на строительство. Целью разрешения является документальное подтверждение того, что дополнительная единица больше не существует как отдельная юридическая жилая единица.
